华电昌吉古尔班通古特木垒80万千瓦风电项目48台风机基础浇筑完成

发布时间:2024-10-14

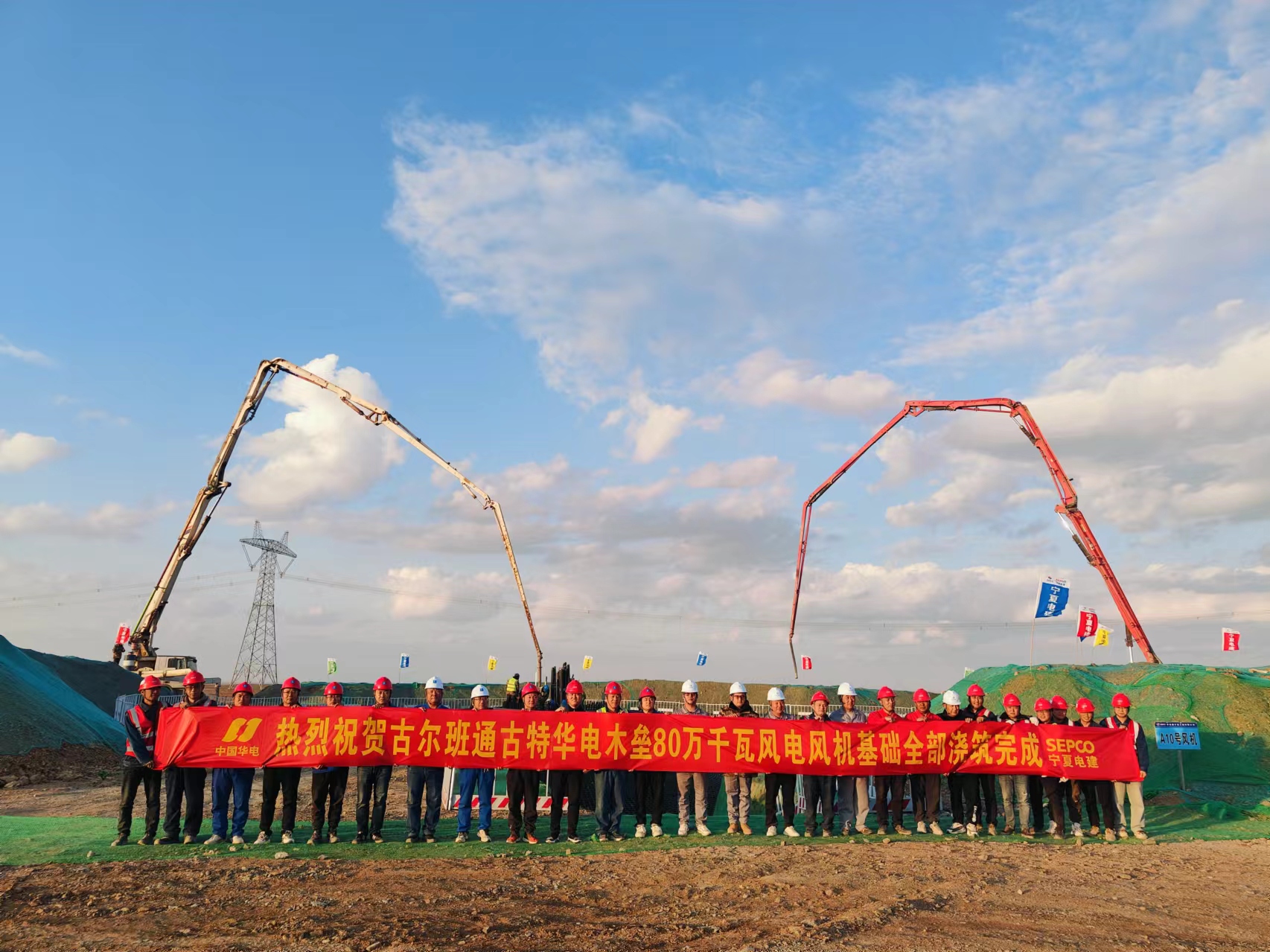

       10月8日,随着A10号风机基础最后一基混凝土浇筑入模,华电昌吉古尔班通古特木垒80万千瓦风电项目48台风机基础全部顺利浇筑完成。

       木垒风电项目风机基础为现浇钢筋混凝土圆形扩展基础,设计风机基础最大直径25米,垫层直径25.2米,共计加工制作钢筋4992吨、浇筑混凝土58656方。自9月12日起,项目首台风机基础开始浇筑,项目部高效组织、分工明确、积极协调,采取“白+黑”24小时不间断作业的方式,克服“双节”期间钢筋及混凝土供货紧张等重重困难,最终历时26天,48台风机基础全部浇筑完成,比合同节点工期提前12天,实现了阶段性高效履约,为后续并网发电奠定良好基础。

       为了在高速节奏下保持高质施工,项目部以“质量月”活动为契机,组织开展一系列质量知识培训、推广先进的质量管理方法等活动,坚持强管控、抓重点、攻难点、破堵点、盯偏差。施工前制定大体积混凝土专项施工方案和应急处置方案,并一一进行技术和安全交底。浇筑过程中,严格按照施工流程及方案进行作业,从混凝土的运输、泵送、振捣、养护等各个环节全面把控施工质量。

       下一步,项目部将继续按照“高起点、高标准、高质量、创一流”要求,全力以赴推进后续风机吊装工作,确保12.30并网发电目标实现。
