国能灵绍南区项目330千伏送出线路工程全线铁塔基础浇筑完成
发布时间:2024-11-25

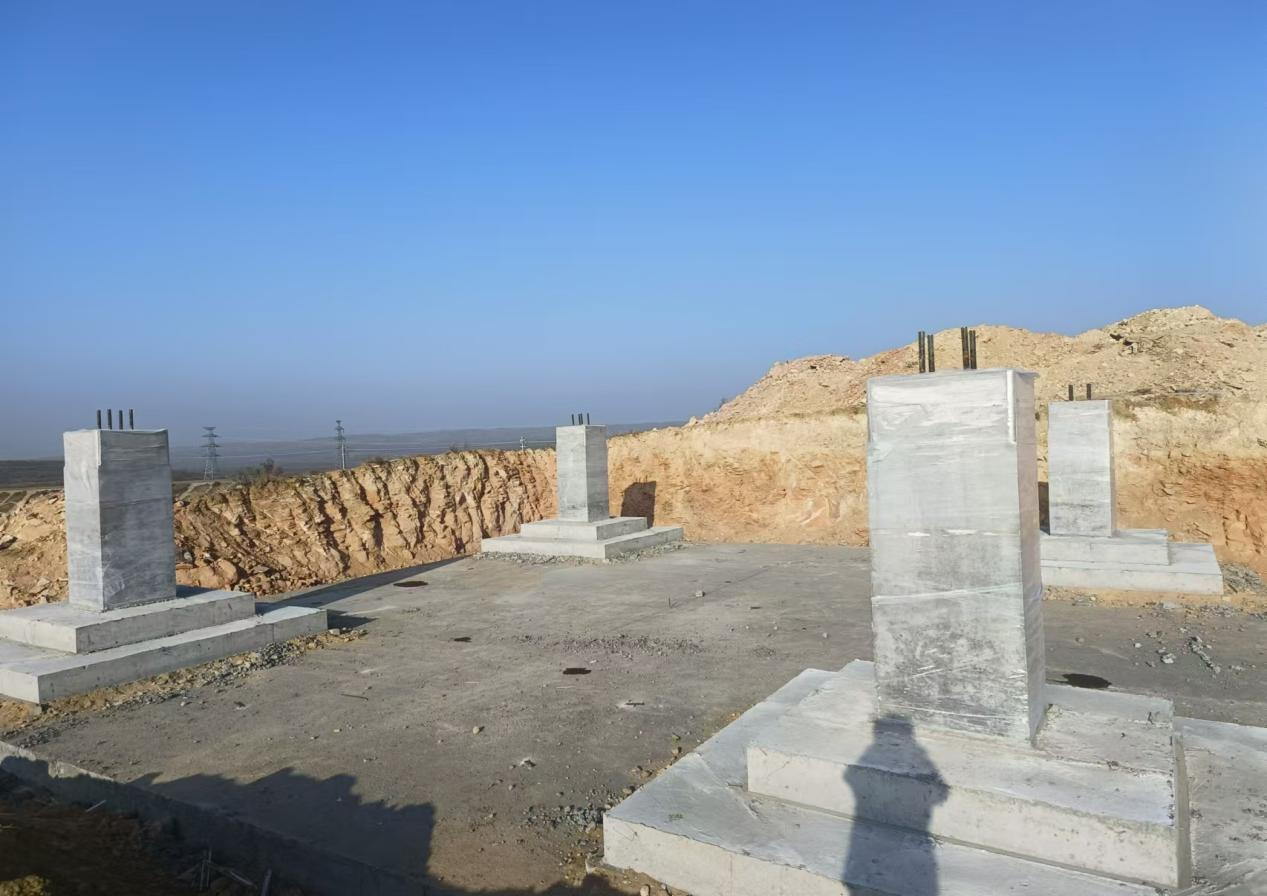

11月20日,随着J30铁塔基础浇筑工作的圆满完成,标志着国能灵绍南区输变电项目330千伏送出线路工程全线175基铁塔基础浇筑工作已全部完成。
项目启动之初,项目部精心筹备,积极与设计单位合作,对线路路径进行优化调整,有效提升了工程效率。由于线路接入批复及核准较迟,沿线途经白芨滩国家级自然保护区,跨越143余处,相关手续和协议的办理面临诸多挑战,使得线路工程的开工一再延迟。直至10月3日,项目才正式开始第一方混凝土的浇筑工作。
自开工以来,项目部便以冲刺的姿态全力推进工程建设。项目部班子明确分工,将任务层层分解,并配备了充足的机械设备和施工人员。在施工过程中,项目部严格按照施工方案执行,坚持每天进行调度,及时解决影响工程进度的各类问题。在每一基铁塔基础浇筑前,项目部都会组织现场踏勘,根据基础所处的位置和地势情况,提前制定浇筑方案,并进行全面技术交底。浇筑过程中,严格落实基础浇筑工艺,确保浇筑质量,并全程监督浇筑过程,确保施工质量、安全。经过49天的艰苦奋战,项目部完成了全线铁塔基础的浇筑任务,取得阶段性胜利。
后续,铁塔组立、导地线展放、附件安装等各项工作正在稳步推进中。项目部将继续合理调配人力、材料和机械设备等资源,确保各个环节井然有序。同时,项目部将严格规范现场施工,确保工程质量、安全和进度,为线路工程的如期交付奠定坚实基础,也为升压站并网工作提供有力保障。
