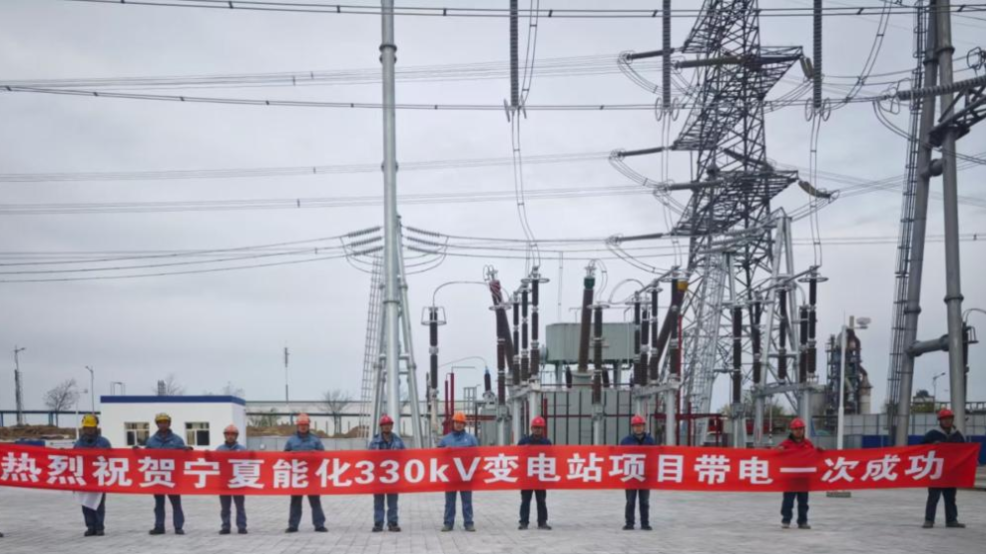

宁夏能化330千伏变电站安全隐患治理项目带电一次成功
发布时间:2025-04-15
4月10日上午,宁夏能化330千伏变电站安全隐患治理项目带电一次成功。
带电作业前,业主组织监理单位、施工单位、调试单位、运行单位对两台变压器的清洁、一次和二次接线、接地螺栓扭矩等方面进行全面检查,确保无误后进行送电。期间,项目员工坚守岗位,确保相关工作任务顺利进行,在所有人员的共同努力下,4月11日上午10时变电站Ⅰ母带电成功,4月14日晚上20时53分Ⅱ母带电成功。4月14日晚上22时20分7号主变第一次冲击、4月15日1时20分8号主变第一次冲击。
最终,项目历时5天,于4月15日上午7时,330千伏变电站内所有的电气一、二次设备正常受电,所有开关分、合、传动、位置准确,各设备运行正常,变电站顺利完成带电。
