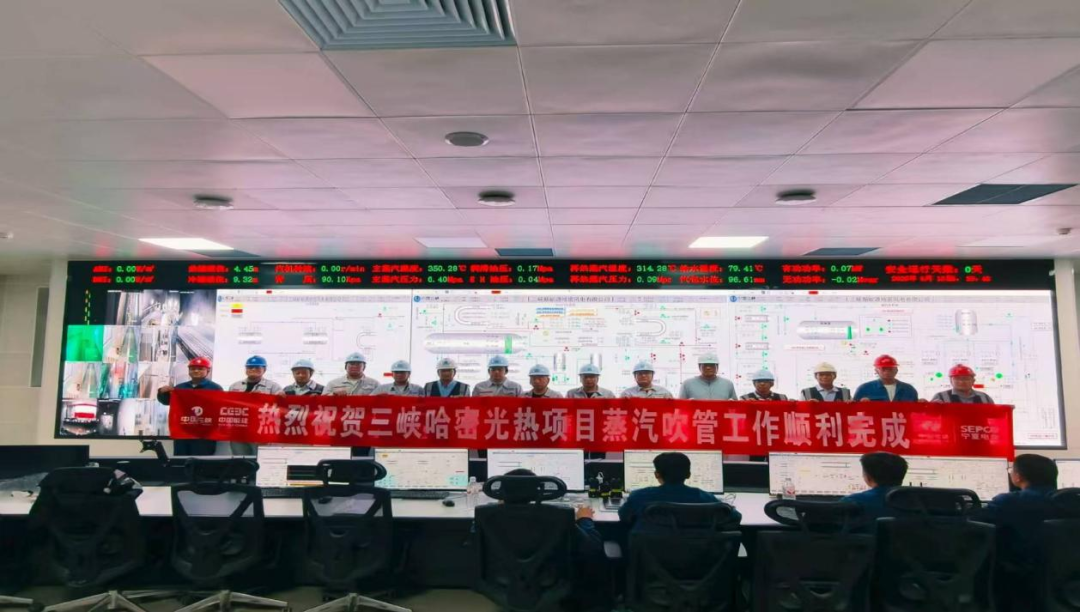

三峡哈密光热项目机组圆满完成吹管工作

发布时间:2025-08-18


       8月15日,国家首批光热发电示范项目——三峡能源新疆哈密100兆瓦光热发电项目机组吹管工作顺利完成,本次吹管作业历时3天,各项指标均达到优良标准,为后续机组调试及并网发电创造了有利条件。

       6月底经项目团队努力,项目具备吹管条件,但由于新型光热电站电伴热缠绕难度大、传点多而杂、电缆迟迟未到货、电伴热图纸与现场不匹配、设计路线有误等原因导致电伴热进度迟缓。项目团队立刻作出相应调整,成立电伴热专项小组,对吹管相对应的电伴热进行调整。在项目实施过程中,全体项目成员充分发扬吃苦耐劳的奋斗精神,不畏酷暑,在持续40多度的高温环境下,积极帮助总包单位攻克新型项目中的各项技术难题。

       作为新疆首个光热发电项目,三峡哈密光热电站的顺利推进为我国光热发电技术的规模化应用提供了重要示范。下一步,项目将进入整套启动调试阶段,预计2025年9月实现并网发电,为西北地区新能源消纳和电力系统稳定运行贡献力量。
