沙特动力车间项目场外中压电缆敷设工程圆满完成

发布时间:2025-12-30

       12月28日,沙特动力车间项目场区外围13.8kV中压电缆敷设工程顺利完工,标志着本项目电力配套建设取得重要阶段性成果。本次施工全程采用属地化施工团队,为公司走向国际积攒了宝贵经验,也为后续变电站上电奠定了坚实基础。

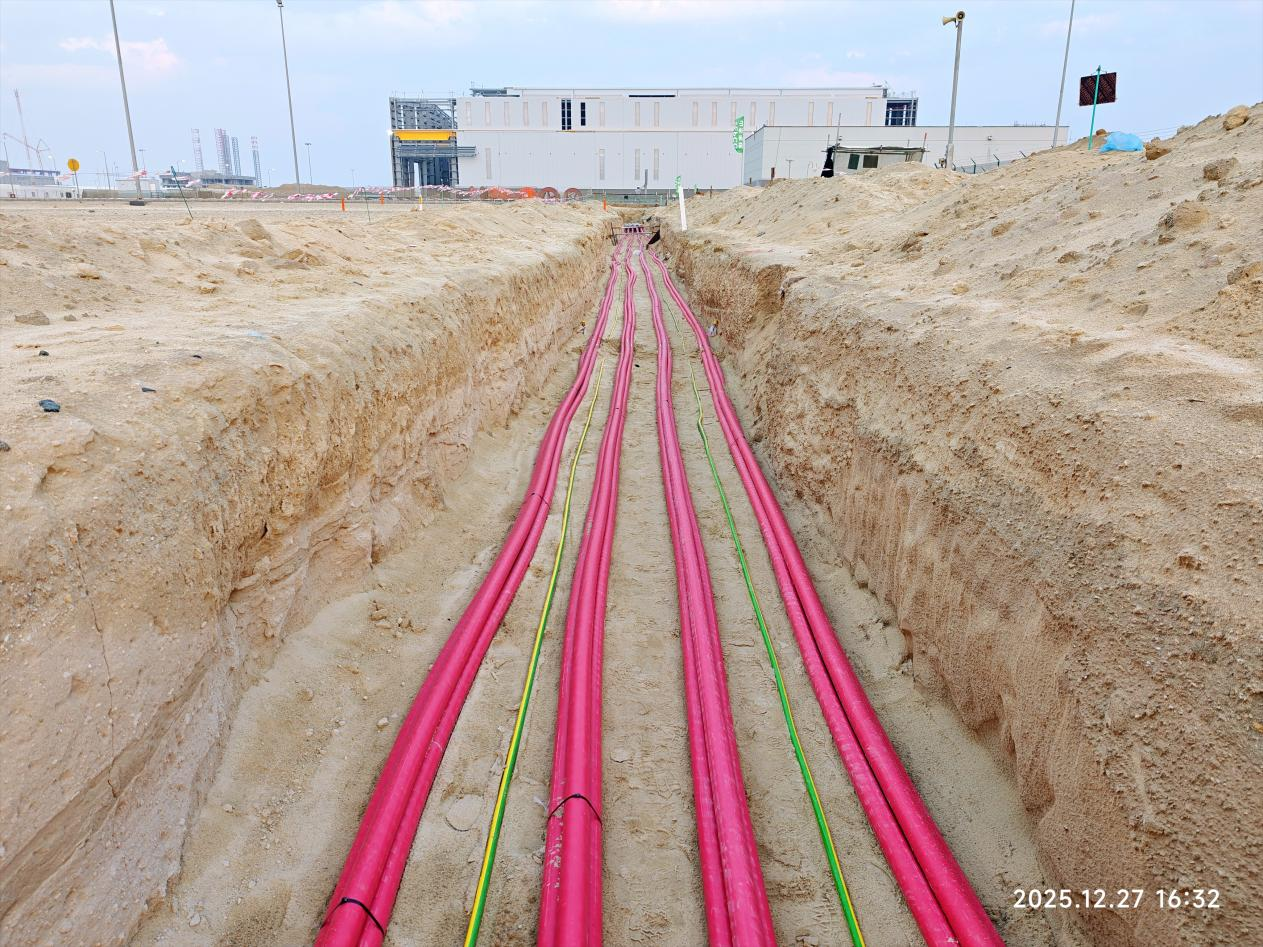

       此次中压电缆敷设作业为厂内44面中压柜、69面低压柜、12台干式变压器、10台箱式变压器及各个建筑物内照明、动力、控制系统承担着关键电力传输重任。采用4组电压等级13.8kV-3x(1x630mm)单芯铠装电缆直埋方案,总敷设长度6千米,整体路径从厂区内变电站敷设至厂区外SEC(沙特国电)变电站。需穿越2条厂区主干道,避让4处沙特国王港项目中低压线路,对穿管定位与电缆牵引的精准度、安全性要求极高。

       在质量管理方面,项目部实行全过程控制,对电缆型号规格、外观质量及绝缘测试等关键环节严格把关,所有工序均经PID及业主验收合格后方可进入下一道工序。在安全管理方面,现场设置专职安全员,严格落实IMI工作票制度,加强对临时用电、机械伤害及有限空间作业的风险管控,实现“零事故、零伤害”的安全目标。

       本次中压电缆敷设任务的顺利完成,为后续项目送电投运奠定了坚实基础,保证了项目履约节点。下一步,项目部将继续高效推进剩余工程,确保项目按期高质量交付,为场区平稳运行提供可靠的电力支撑。
