白格滑坡二次堰塞堵江 中国电建与时间赛跑投入抢险
发布时间:2018-11-05
11月3日下午5时左右,白格滑坡再次发生滑塌,超过200万立方米岩土体滑入金沙江河道填充原有龙口,造成第二次堰塞。新增堰塞顺江长度273米、横河向长度195米,堰塞体体积达到1000万立方米,超出第一次堰塞体高度约36米,满库库容达到7.7亿立方米。
险情发生后,中国电建紧急开展行动,再次吹响应急抢险的集结号。成都院叶巴滩水电设代处第一时间获得消息后,立即派出相关技术人员前往绒盖乡,与当地政府会合分析商讨应对措施,并于4日早晨第一时间到达滑坡堰塞体区域实地调查,为后续工作的展开提供了最精准的信息和数据。
成都院按照股份公司党委书记、董事长晏志勇、总经理孙洪水有关指示作出安排部署,立即组成由全国工程勘察设计大师、副总经理兼总工程师王仁坤,副总经理王寿根等挂帅的应急抢险领导小组,积极应对。组成技术团队,计算分析溃坝风险并提出应急方案,在地质、规划、施工等专业努力下,于5日凌晨第一时间拿出应急处置方案。与此同时,地质、施工、水工等专业的技术骨干,分别在4日和5日到达叶巴滩水电站营地,为前线的应急抢险方案的制定和实施提供专业支撑。
5日,王仁坤与叶巴滩项目经理邓兴富到达叶巴滩营地,参加国家能源局与四川、西藏两地政府及华电金上公司共同召开的会议,研究部署现阶段重点工作。根据会议精神和成都院提出的应急抢险方案,需要立即开辟从绒盖乡则巴村到达堰塞体区域的进场道路,以便开挖机械设备上到堰塞体开挖从而提前削落堰塞体高度、降低溃坝洪水流量。当晚,邓兴富等人连夜赶往则巴村,顺则巴沟而下穿越密林查勘大型设备进场道路,返回叶巴滩营地时,已经是6日清晨4时许。他们来不及休息,立即着手对应急抢险方案进行修改和调整,并及时发给有关部门,为大型施工机械设备挺进堰塞坝提供第一手资料。
成都院前后方技术专家坚守岗位、研究各种排险方案,从专业技术角度论证分析前方提出技术方案的可行性和合理性,为及时调整方案部署、提前决策及施工组织提供科学依据。经过前线专家的反***论证,最终选择了两种可能的泄槽施工方案。
6日,现场技术专家兵分两路。其中一路由项目部成员李崇标、刘云鹏、钟果组成,他们克服高原缺氧前往则巴村,对则巴沟区域进行无人机调查,为进场应急道路实施提供***维影像和数字资料。另一路,邓兴富、彭云强随同华电公司人员前往堰塞体,对堰塞体区域进行实地调查。作为现场专家组成员,地质技术人员李辉主动留守现场,他已经在堰塞体上连续坚持了4天3夜。
截至目前,水电五局等施工单位的大型施工机械设备已经进入则巴村,正在按应急方案提出的线路,争分夺秒开辟到达堰塞体上的道路。中国电建将密切配合业主与政府相关部门,继续做好当前应急抢险工作,全力以赴、坚决打赢这场特殊的抢险战斗。

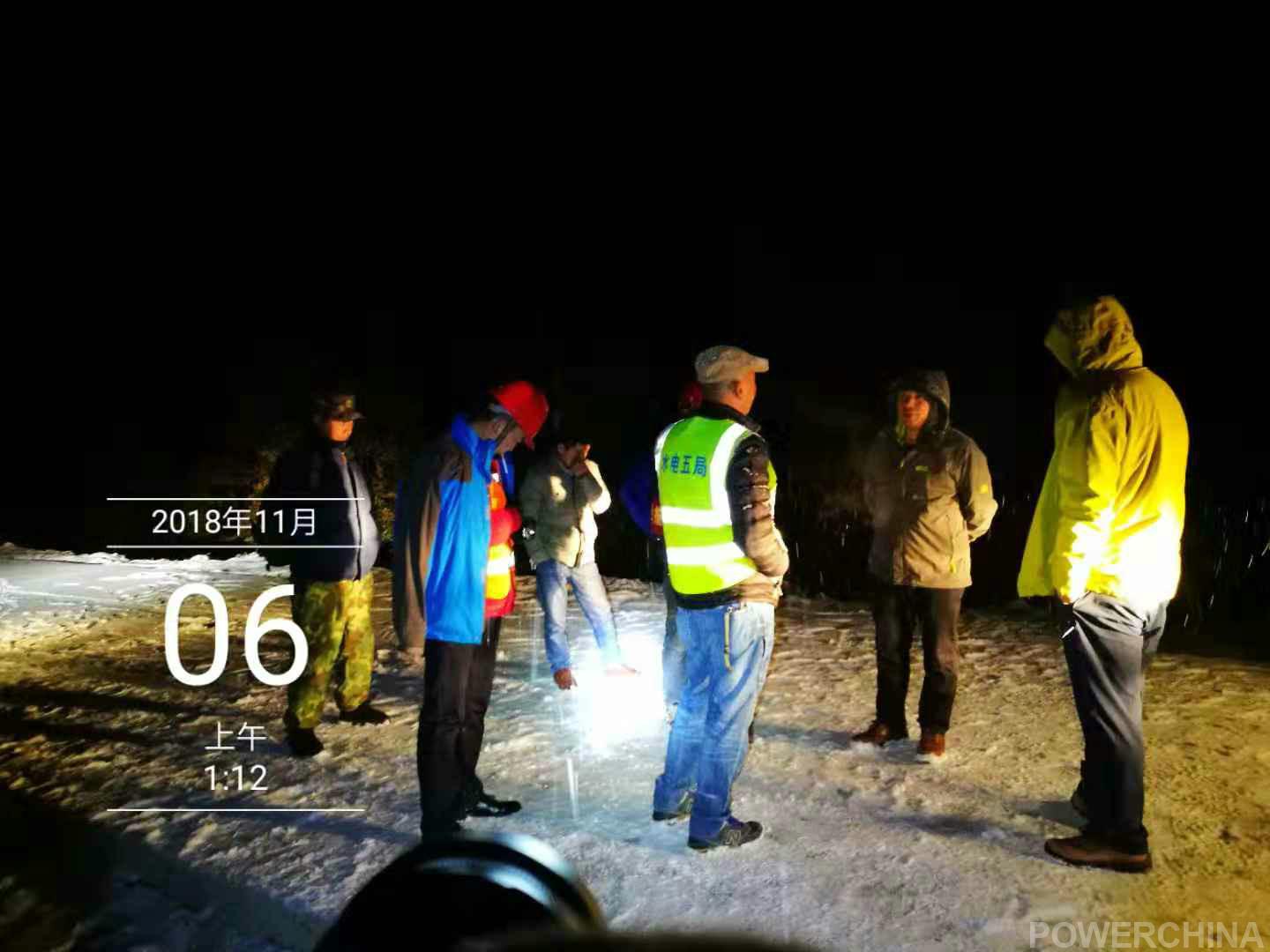

连夜查勘则巴沟进场道路情况

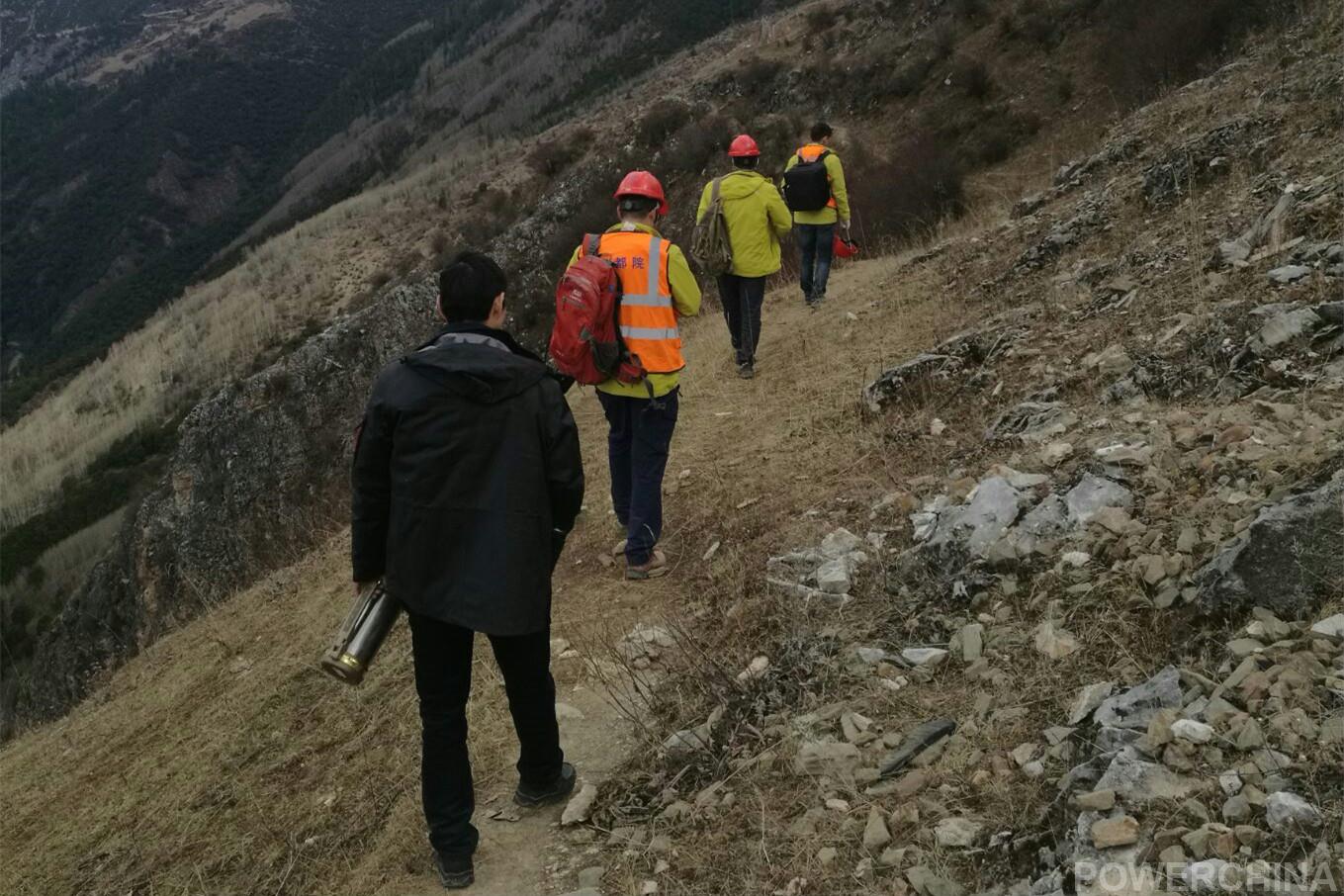

技术人员对则巴沟区域进行查勘

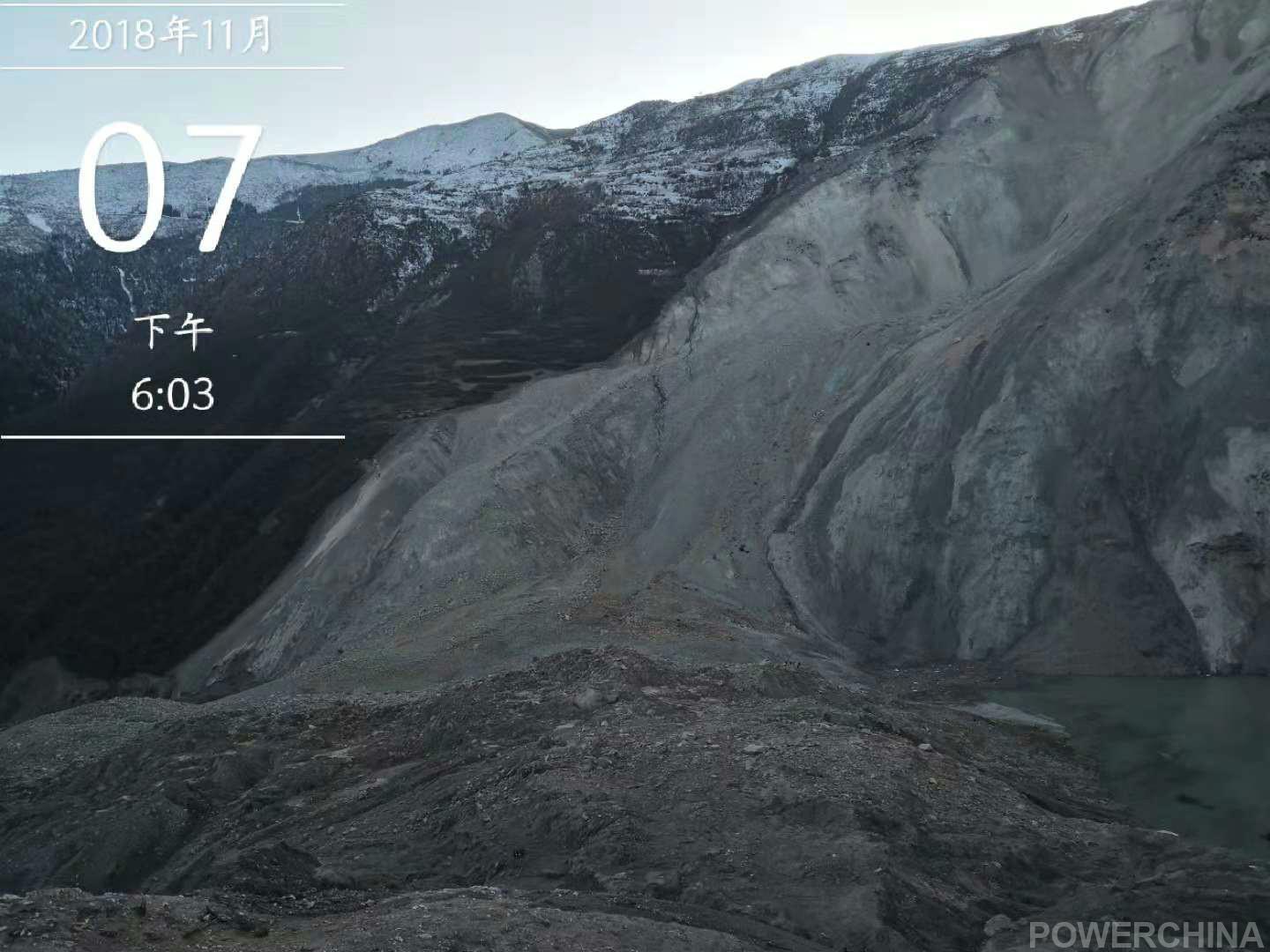

7日18时白格滑坡堰塞体现状

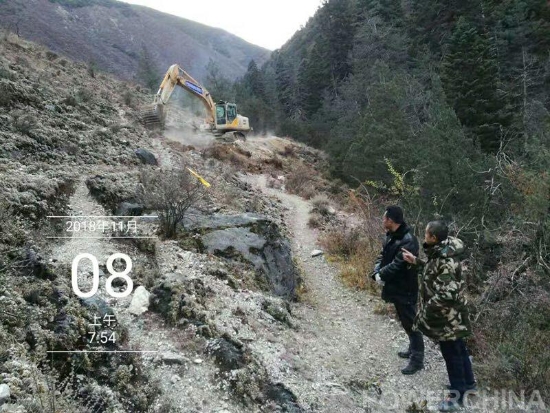

施工设备抢修抢险道路
