黄梅项目两炉一机“72+24”小时满负荷试运圆满完成
发布时间:2023-12-25

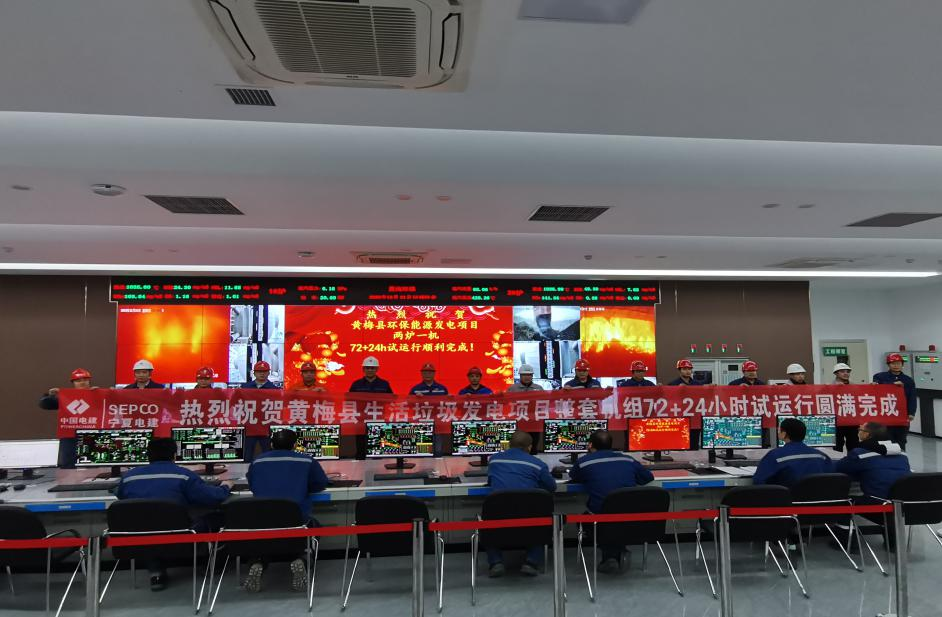

12月21日15时56分,公司承建的黄梅县环保能源发电项目(2×400t/d)机组“72+24”小时满负荷试运行圆满完成。
试运行期间,设备运行安全稳定,各项参数优良,技术指标满足设计要求,标志着黄梅项目圆满完成了建设任务,正式移交建设单位生产运行。
项目自2022年10月30日高标准开工建设以来,在公司领导的高度重视和各单位的大力支持下,项目团队不忘初心,做好企业产品,始终把“诚信、实干、创新、共赢”的企业核心价值观深入每一位管理人员心中,精心组织、科学安排施工各要素,克服建设方采购设备到场晚、图纸滞后、新冠疫情干扰等诸多不利因素影响,充分发扬宁夏电建“铁军”精神,抢进度、赶工期、攻坚克难,先后实现#1、#2锅炉水压、厂用电系统受电、锅炉点火吹管、汽机冲转、并于11月10日完成#1机组并网及“72+24”小时满负荷试运行等六个一次成功。经过尾工完善及消缺,于今天再次完成两炉一机“72+24”小时满负荷试运行移交试生产。现场多处亮点受到当地政府、监检专家组、监理及建设单位等高度认可和好评。项目团队先后获得“中国电建集团山东电力建设公司质量管理先进工地”与“中国电建集团山东电力建设公司应急能力建设达标项目”荣誉称号。本项目充分展现了宁夏电建在垃圾发电项目的综合实力。
后续,黄梅项目部将高效率做好收尾消缺工作,为业主交上一份满意答卷。
