奋楫扬帆 赓续前行

发布时间:2024-01-31

“长风几万里,吹度玉门关。”一月的敦煌,冬雪还未化尽,国家能源集团敦煌“光热+”项目120MW光伏发电工程已然矗立,整整齐齐的光伏板浓缩了建设者的心血,锻造出这片土地焕然一新的面貌。

其时已至,起而行之

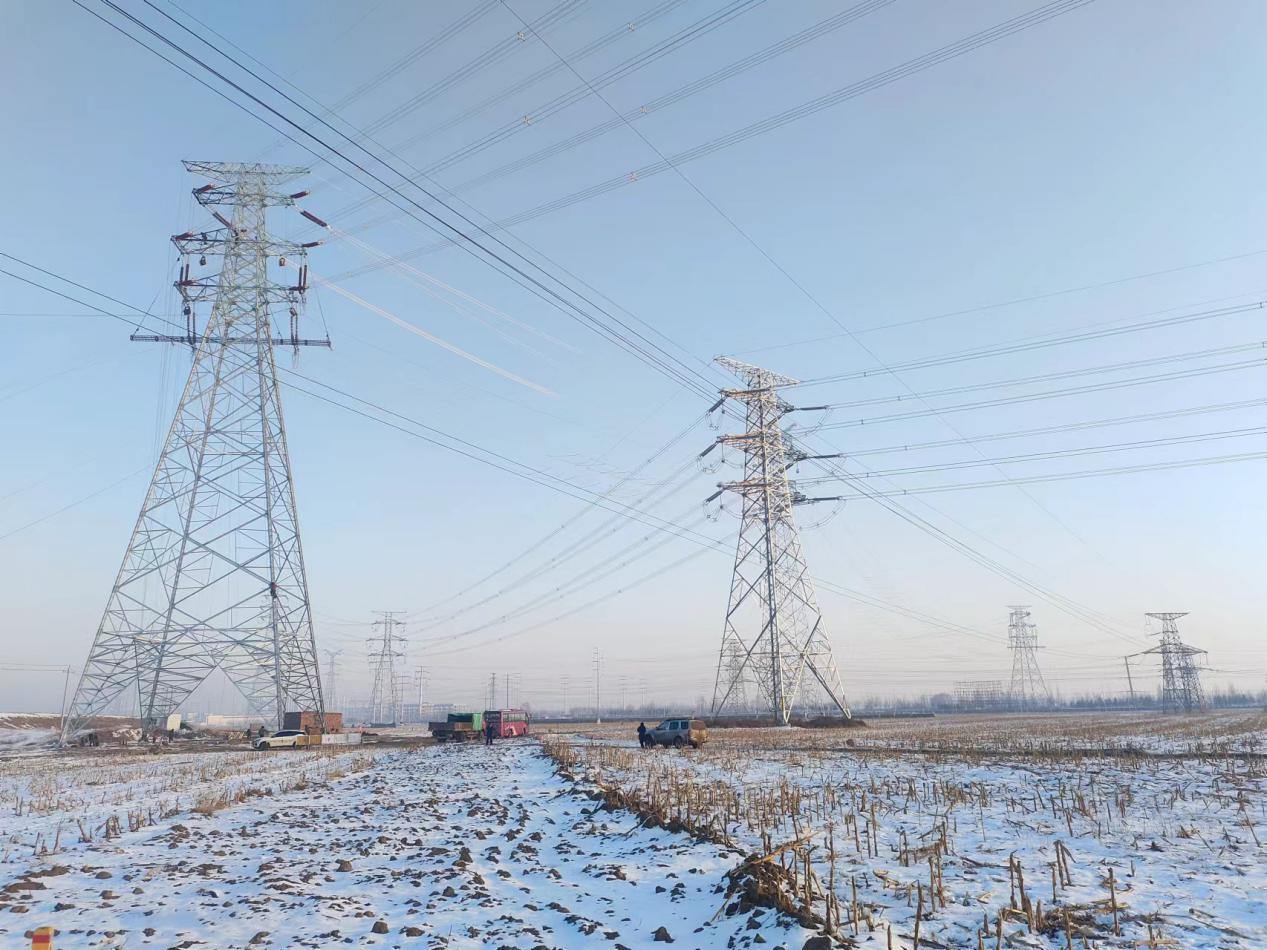

敦煌光伏项目位于甘肃省敦煌市七里镇光伏产业园区,交流侧总装机容量为120兆瓦(直流侧总装机容量144.2675兆瓦),共安装光伏板248700 块。项目单体规模大、工期紧,自10月中标至12月30日并网节点,建设工期仅84天,且期间历经冬季,更加大了施工难度,项目为PC模式建设,工程参建单位多,达到“相关方均满意”,协调管理难度也很大。面对这些难题,项目领导班子在进场前就以抢进度、保质量、控成本作为出发点,精心策划,积极召开施工日协调会,加强与参建各方的沟通交流,不断优化施工方案和资源配置,明确工程、物资、安环、质检、经营各部门的任务目标,将责任层层分解、落实到人,确保各项工作落实到位,最终以高效的项目履约,刷新了甘肃龙源光伏建设纪录。

合力攻坚,宁电速度

“争寸阴也得珠宝。”

紧张的工期并不意味着对工程质量的妥协。自临建开始,项目部就克服现场不利条件,每天早晚各来回1小时进入现场办公,以“开局即决战、起步即冲刺”的干劲紧抓建设工期。全员进场后,实行每日早站班会、晚协调会和领导带班值班制度,并详细记录会议纪要和领导带值班记录本,同步会议和值班期间提出、发现的问题及解决措施,不断复盘、总结经验,提高管理水平,保证现场工作过程的可控。

光伏项目施工工序紧密、涉及工种多、程序繁复,为保证每一道工序有据可循,形成操作标准,敦煌光伏项目部严格按照光伏发电工程设计规范、施工规范、验收规范,编制了包含综合、土建、安装、电气、安全5大类20余项一般及专项方案,并逐一进行书面交底、样板引路,形成完善的标准操作体系。所有施工作业流程都被明确给出了“标准动作”,避免因返工导致影响工期和公司品牌。

为保证工期进度,项目经理带领项目成员集思广益,分析困局,精心策划,对每天需要完成的工程量进行细化、统计,将工期任务悬挂于每间办公室,紧盯目标,把握时间进度,形成工作氛围;根据人员、机械配备情况,结合施工生产实际,项目部编制“施工进度控制图”并悬挂在会议室,各分包队伍每日在协调会前在图上填写当日工作完成情况,公开透明,责任到位,提前预控进度滞后状况,项目部提前沟通各队伍增加人、材、机投入,确保施工进度满足要求,“挂图作战、计划上墙”推动各项工作部署落地见效。

此外,项目实行分段施工,强化工序验收、过程把控,做到事前、事中、事后精准管控,合理安排电气交叉作业的工序。首先到场的物资优先前6个并网的子阵,支架、组件、逆变器随到随安装;同时封闭施工,要求各分包队伍减少当地施工人员的使用。施工队伍吃住在现场,减少人员流动,为项目按期并网奠定坚实基础。

作为奋斗在施工一线的现场管理人员,项目部全体始终以建设精品工程为己任,在工作中发扬“五加二”、“白加黑”拼搏精神,勤勤恳恳,任劳任怨,不计个人得失。从灌注桩基础施工开始,工程技术人员就驻扎现场全程指导施工生产;质检技术人员全天候巡查跟班作业;安全管理人员对重点危险工序进行全过程监督,加强过程控制,及时发现问题解决问题。现场3594亩土地,都留下项目部成员的脚印。白天完成现场作业后,项目部成员又在晚上及时完善当日施工资料、工作量统计等过程资料直至深夜,最终保障了现场施工进度与内业资料同步,得到公司企管质保部及业主的好评。

见微知著,多措并举

“患生于所忽,祸起于细微。”管生产必须管安全,项目部高度重视安全生产工作,始终秉持公司“以发展保安全,以安全促发展”的安全理念,坚持把强化安全生产管理放在各项管理的重中之重。建设期间,项目团队交出安全生产目标完成率100%、人员入场前三级安全教育培训100%、班前“三交三查”活动100%,零安全事故、零人身财产损伤、零环境损害的优秀答卷。

项目部建立健全全员安全环保履职清单,明确岗位职责,逐级签订安全生产责任书,层层压实安全生产责任。为提高作业人员的安全意识,切实消除安全环保风险隐患,项目部按规树立“五牌一图”,制作安全生产、风险告知、职业危害告知等警示牌和宣传标语,制做企业文化宣传牌,安排各分包单位轮流进行洒水降尘作业。同时建立健全特种作业人员和机械设备管理台账,严格开展高低压电工、焊工、起重信号司索工、起重机械司机等特种作业人员和打桩机、调直机、起重机等机械设备审查、核验、登记的工作。

同时,项目部严格执行日、周、月安全检查制度,做到一次不落。每日巡检、每周一项目经理带队检查、每周五项目部、监理单位、建设单位三方联合大检查,严格过程控制,从细节入手。生活区主查用火、用电安全,生产区主查设备、施工操作安全,对查出的安全隐患及时下发整改通知单限期整改,并安排专人督促整改和验收,做到闭环管理。每月编制安全风险清单并动态更新,将风险提前预判,做到防患于未然。11月中旬,项目部根据公司开展消防宣传月活动的要求,组织了安全消防演练,加强事故预警、预防和应急救援工作,建立了安全有序的文明施工局面。

入冬以来,气温逐步降低,恶劣天气增加,加大了施工难度,项目部提前制定冬季施工方案,对防冻、防火等方面重点部署预案措施,进一步明确施工程序、施工方法,确保材料及时供应。管理人员取消午休,加强值班巡逻频次,全力为各分包单位创造最佳施工条件。为让大家从思想上重视,12月20日,项目部组织召开“大干240小时 抢装全容量并网”和“从我做起 立足岗位做贡献”动员部署会。在动员会上,项目经理刘翔强调:1230并网目标,要细化任务,明确“干”的方向;分配小组,各部门联动,强化担当,激发“干”的活力,动员参建全体人员凝心聚力、共克时艰,紧扣目标,发挥软实力作用,从思想上全力加快推动项目建设步伐。

精工为首,众志成城

“以心相交,以义为先。”

项目建设过程中,项目部全程与业主、监理保持密切沟通,了解他们的需求和期望,并及时反馈与解决。在业主单位未按合同约定支付进度款时,项目经理通过研究合同、工作联系单、前往业主单位总部谈判等多种方式积极解决双方争议,最终圆满确认产值,化解未付款造成的压力,有效保障后续生产任务。

在施工速度、工程质量和服务满意度方面均得到甘肃龙源的高度认可后,项目部收到龙源(敦煌)新能源发展有限公司的感谢信,对宁夏电建在建设过程中精心组织施工和辛勤付出给予认可及表扬,并肯定敦煌光伏项目历时78天顺利并网发电,打破龙源光伏建设纪录的这一显著成绩。为甘肃龙源光伏发电项目树立了质量过硬、服务一流的标准,也更加坚定了与宁夏电建长期合作的决心。

敦煌光伏项目从临建到实现并网发电,从完成第一根灌注桩基础的浇筑到最后一块光伏组件的安装,78天建设过程中,施工要求高、任务重、合同工期紧。项目部始终秉持着公司2023年“确保在建项目的高效履约”工作重点,所有参建者在项目领导的科学组织与部署下,用多个日日夜夜的加班施工、多个细微之处的质量把控,与时间较长短,和天气争高低,攻坚克难,齐心协力打造出敦煌光伏项目这件精美的工艺品。

俱怀逸兴壮思飞,欲上青天揽明月。

在这个充满挑战与机遇的工程中,国家能源集团敦煌“光热+”项目展现出宁夏电建过硬的综合实力,见证了科技与自然的和谐共生。项目团队逢山开路,遇水搭桥,不断优化组织方案,倒排进度计划,强化人员和设备配置,积极与各参建方沟通协调。以卓越的专业能力和对细节的极致追求,确保了项目的顺利进行和圆满完成。

随着太阳的每一次升起,这片广袤的戈壁滩上,数以万计的光伏板如同海洋一般波动,将无尽的太阳能转化为清洁的电力,点亮了千万家庭的生活。
