公司总经理李扬督导青海大柴旦升压站项目工作并现场解决履约难题

发布时间:2024-11-04

       10月28日-31日,为确保青海大柴旦升压站项目11月3日重点单体土建完成,11月8日进行电气安装,升压站12月20日具备条件带电,公司党委副书记、董事、总经理李扬赴青海大柴旦升压站项目拜访业主,并蹲点项目检查指导,协调解决各项困难,促进项目如期履约。

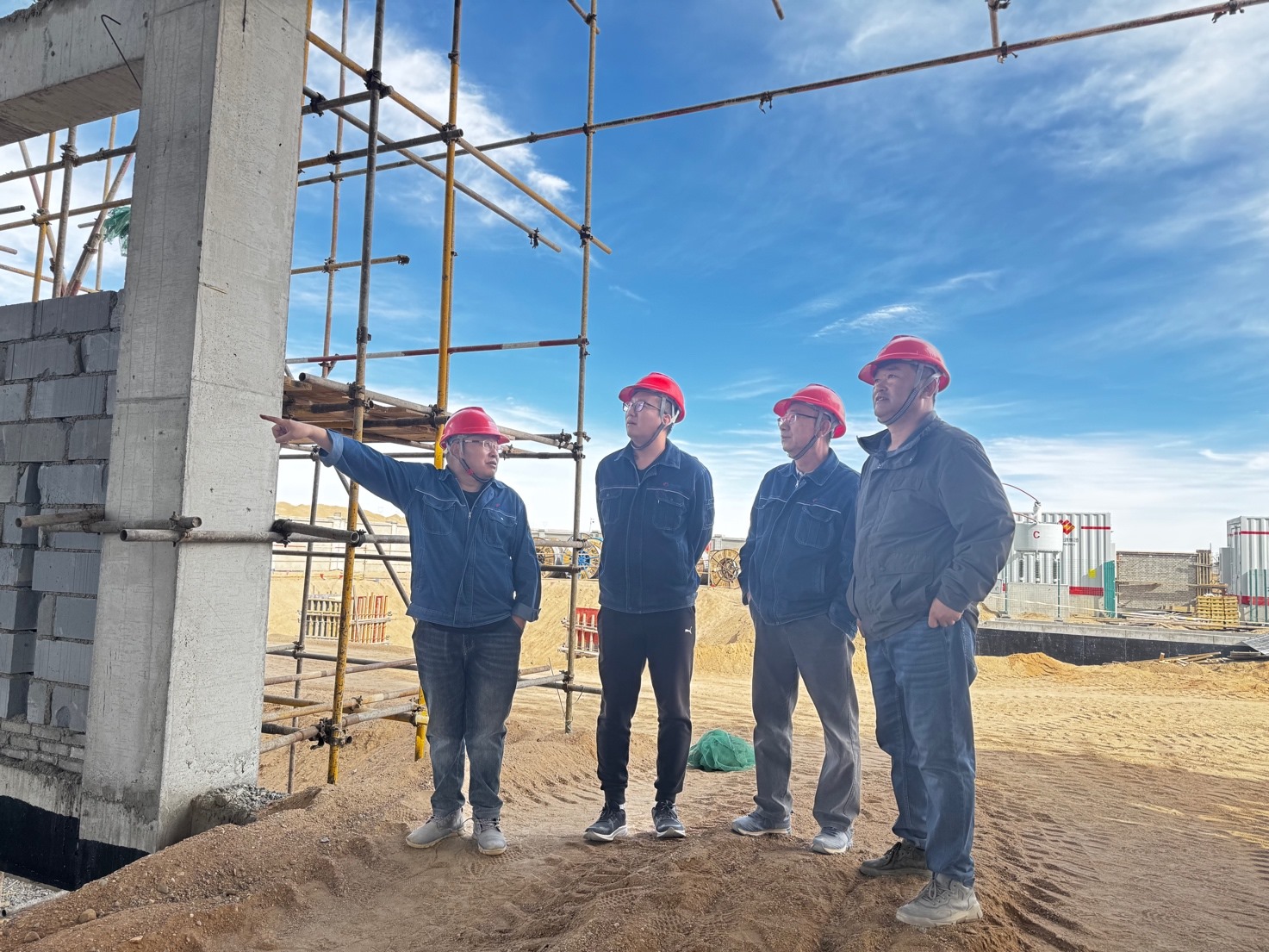

       10月28日,李扬在项目班子陪同下深入现场查看升压站和重点单体建设情况,对项目安全、质量、履约等方面进行全面了解,并对项目团队工作及付出的努力表示肯定。针对项目现场施工人员少,安全文明施工注重程度不高,之前排的工期节点不能如期落实等问题,李扬现场办公,立即采取措施,安排项目于当天再上三十名工人补充现场施工能力,实施钢筋工和木工两班倒,24小时不间歇加班加点作业。同时,安排公司安全、电气等专业人员到现场协助项目提高管理能力,推进工程建设。10月30日,公司安全环保部主任黑存龙已带人赶赴现场,协助项目完善安全管理及文明施工工作;待土建安装结束后,公司将派电力运维公司副总经理朱立佳到现场协助完成电气调试工作。

       10月29日-31日,李扬多次与青海国能海西公司党委书记、董事长张晓林,总经理沈林成,副总经理兼项目经理吴永恒就项目建设情况、遇到的棘手问题及拟采取措施作深入交流。

       张晓林对宁夏电建对该项目的积极支持、快速反应给予肯定,并对项目建设提出五点要求:一是要确保11月3日重点单体土建完成,11月8日进行电气安装升压站,12月20日具备条件带电;二是现场安全管理人员要加强监督,确保项目稳步推进;三是安排专人对采购、出货、到货进行过程监督,确保如期到货;四是整合资源,加强现场施工人员,科学组织策划,加快工程进度,确保各节点顺利完成。

       张晓林强调,该项目是国能青海国分公司目前最重要的项目,是大柴旦100万千瓦风光储项目能否如期并网的关键点。目前,风电、光伏、线路三项工程均按期推进,升压站能否如期具备条件带电至关重要。青海国能海西公司充分相信宁夏电建对项目的重视程度和打硬仗的能力,也将大力支持和协调各项事宜,配合推进项目施工进度,解决过程中存在的突出问题,为最终目标共同协作努力。

       李扬表示,项目高质量如期实现工期目标,是我们双方共同的目标,目前,宁夏电建已采取六点措施,确保该项目高效履约。一是委派公司总经理助理、输变电公司总经理王涛到施工现场担任总指挥,全面协调各项资源,确保项目如期完工;二是增加现场安全管理人员,由公司安全环保部对项目安全管理进行全方位督导;三是公司将积极调配相关专业人员到项目进行专业化管理,做好抢干、抓干措施;四是针对材料到场问题,将立即组织专人全过程监控协调,制定到货周期表,确保材料如期到货;五是按照项目工期节点,对各类现场施工人员进行梳理,及时协调、补齐施工人员,加速推进项目建设;六是针对设计缺陷、资金支付和泵车使用等问题,安排专人对接,并请业主方给予支持和协调。

       目前,该项目正按既定措施,如火如荼全力推进,项目部表示,将不负业主和公司重托,全力以赴打好这场硬仗,确保高质高效推进项目建设,带电目标务期必成,为业主交上一份满意答卷,擦亮宁夏电建品牌形象。
