宁夏电建参与建设的我国单体最大采煤沉陷区光伏基地并网发电
发布时间:2024-11-11
11月5日,我国单体最大采煤沉陷区光伏基地蒙西蓝海光伏电站正式并网发电。

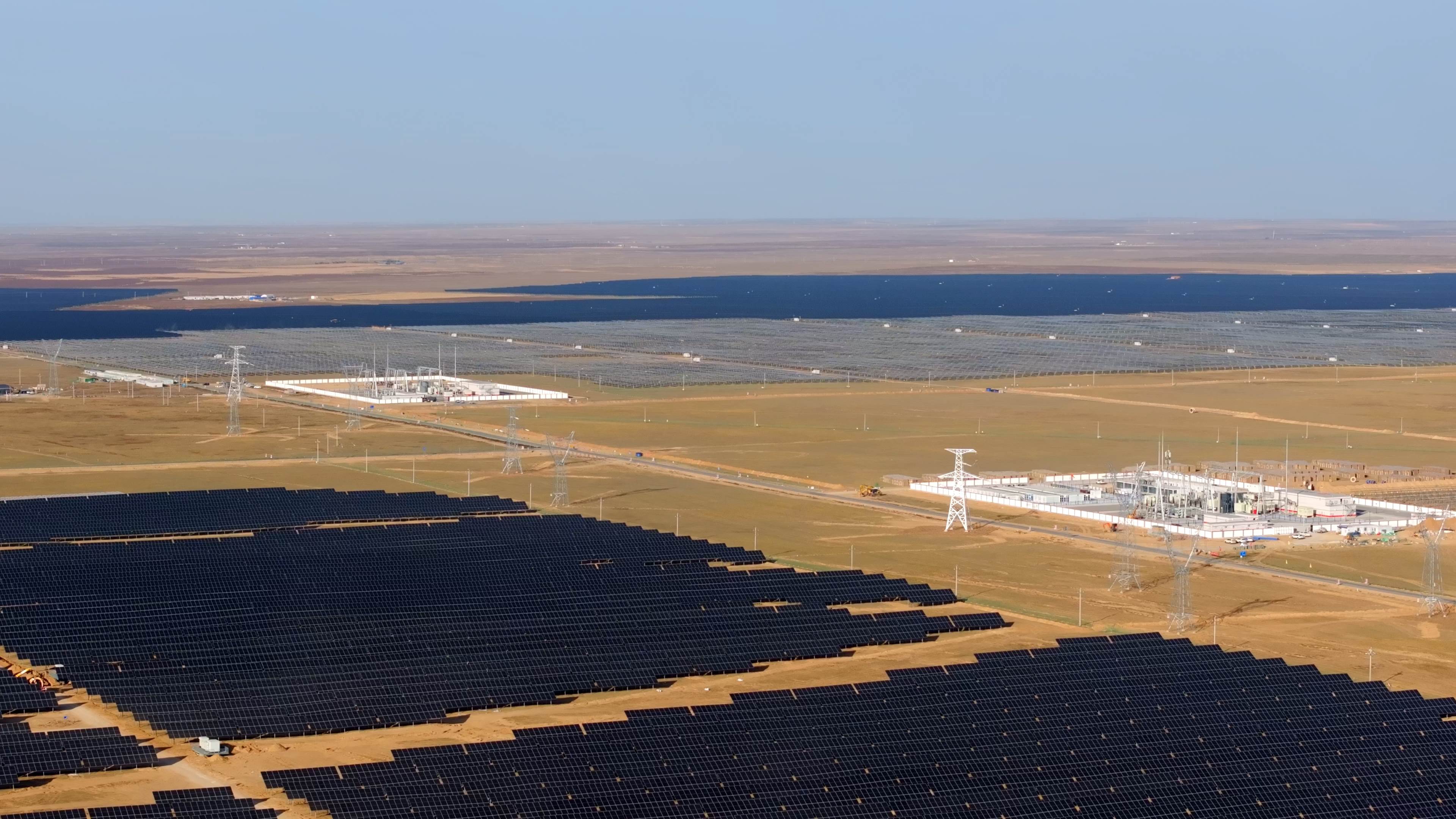

项目位于内蒙古自治区鄂尔多斯市鄂托克前旗上海庙镇,总投资约120亿元,是国家第二批“沙戈荒”大型新能源发电基地项目,也是国家“西电东送、西部开发”内蒙古鄂尔多斯上海庙至山东临沂±800千伏特高压直流输电工程重点配套项目。项目占地约10.5万亩,铺设超过590万块光伏组件,装机容量达300万千瓦。
宁夏电建负责采煤沉陷区2000兆瓦光伏发电项目五、六标段PC总承包工程,施工内容包含4座220千伏升压站和国电上海庙电厂500千伏间隔扩建工程(本项目的重要控制性工程),以及采煤沉陷区1000兆瓦光伏项目I标段500兆瓦EPC工程施工项目,施工内容包括607.02兆瓦光伏区域的基础、支架、组件安装及箱变、电气设备的安装与调试。
保障基地按期并网发电最重要的控制性工程国电上海庙电厂500千伏升压站间隔扩建工程于2024年7月初正式开工建设,8月18日交付安装,9月15日具备接火条件,4座220千伏升压站于10月中旬开始具备通信、数据网、远动等接入条件,10月31日完成倒送电。面对工期紧、施工场地狭小、施工难度大等困难,项目部积极组织人员及机械设备投入,高峰期全场15台吊装机械同时作业,仅用40天完成土建工程施工,25天完成电气安装工程施工,为基地项目并网发电打下坚实的基础。
蒙西鄂尔多斯采煤沉陷区1000兆瓦光伏项目Ⅰ标段500兆瓦EPC工程施工项目自今年6月份开工以来,面临时间紧、任务重的工作难题,项目团队精心组织,周密部署,持续加大人员、机械、物资投入,同时积极协调业主、总包单位,协助政府部门顺利完成征地协调工作。在保证质量安全的前提下,全力推进工程建设,并于7月7日完成桩基施工,8月20日完成支架安装施工,8月30日完成组件安装施工,9月20日完成电气调试工作并具备并网条件,圆满完成施工任务。
电站并网后,预计年发电量达57亿千瓦时,跨越千里将绿电送至山东消纳,可满足200万户居民一年的生活用电,为东部沿海地区经济和社会发展提供强大绿色能源保障。按照火电标准煤耗计算,项目每年可节约标准煤171万吨,减排二氧化碳约470万吨,相当于植树6.27万公顷,社会效益、环境效益和经济效益显著。
