大柴旦风光储项目配套升压站项目及送出线路项目倒送电圆满成功
发布时间:2025-01-09
12月29日,大柴旦100万千瓦风光储项目配套330千伏升压站项目及送出线路工程项目成功带电。
大柴旦送出线路工程于7月2日开工建设,10月5日基础浇筑完成,11月14日铁塔组立完成,12月17日导线展放完成,历时180天完成145基铁塔基础开挖、浇筑、铁塔组立及架线等相关工作。

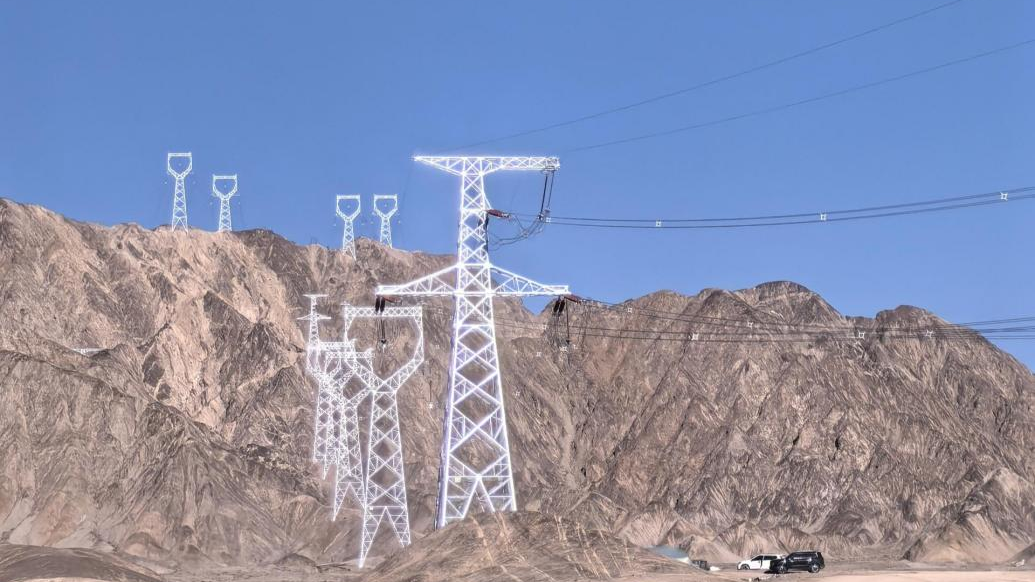

线路全长61.5公里,其中18基铁塔位于铁石关山,地质坚硬、地势险峻,项目建设难度极大。面对基础开挖及混凝土运输困难等诸多影响,项目部采用二氧化碳爆破技术顺利解决山地基础开挖难题,并架设索道进行运输,确保现场施工顺利推进。此外,13基铁塔位于盐碱砂砾层的强腐蚀区域,地下水位高,对基础腐蚀性极大,项目采用裹体灌注桩工艺解决了沼泽地区腐蚀基础的难题,确保项目高质量履约。建设过程中,为避免人工掏挖基础至深处中毒的危险,项目部给工人配备专业防毒面罩,合理调配工作时间,避免高原施工缺氧问题,积极开展山地施工有限空间应急演练与高空坠落应急演练,为项目建设,保驾护航。最终项目顺利于12月28日,具备带电条件,圆满完成施工任务。
大柴旦配套330千伏升压站项目于5月17日开工,9月28号完成SVG安装,10月10日所有单体封顶,10月25号完成主变安装,12月29日倒送电圆满成功。
项目缺水缺电、施工道路条件差,施工环境恶劣。升压站地理位置处于盐碱地砂砾层,塌方严重且具有腐蚀性,为项目建设增加了难度。为此,在建设过程中,项目采取护坡方案,防止现场出现塌方问题,同时采用高强度、耐腐蚀材料,严把质量安全,全力推进项目建设。面对工期紧、设计图纸严重滞后、图纸量和施工量偏差过大,商混站供应不足、气候条件恶劣等不利因素,项目团队按照工期节点,对各类现场施工人员进行梳理,及时协调、补齐施工人员,加速推进项目建设;为解决材料到场问题,立即组织专人全过程监控协调,制定到货周期表,确保材料如期到货;针对设计缺陷、资金支付和泵车使用等问题,安排专人对接,并请业主方给予支持和协调,最终在多方努力和配合下,项目顺利实现倒送电目标。
项目建设期间,公司党委副书记、董事、总经理李扬,党委副书记、副董事长戴立新,党委委员、副总经理孔国权等领导多次到两项目督导工作,总经理助理甘为河、史红祥就现场进度、质量、安全等工作给予大力支持,总经理助理、输变电公司总经理王涛到施工现场担任总指挥,全面协调各项资源,确保项目如期完工。
项目部全体人员战高温、斗严寒,克高反,严把安全、质量关,凭借攻坚克难的意志及建设精品工程的决心,打赢了项目建设攻坚战,不负业主和公司重托,为业主交上一份满意答卷,擦亮宁夏电建品牌形象。
