伫立雪域高原 只为万家灯火通明

发布时间:2025-01-21


       从昌都市区出发向东南方向,沿着蜿蜒的察芒公路,进入贡觉县拉妥乡。宁夏电建承建的金上—湖北±800千伏特高压直流输电工程拉妥接地极项目就坐落在此。

       贡觉县地处青藏高原东南,唐古拉山横断山脉北段,金沙江上游西岸,属东南三江流域的横断山峡谷区。这里群山连绵,山高峰锐,谷深坡陡,丘原交错,河流纵横,高山、森林、草原、湖泊星罗棋步。

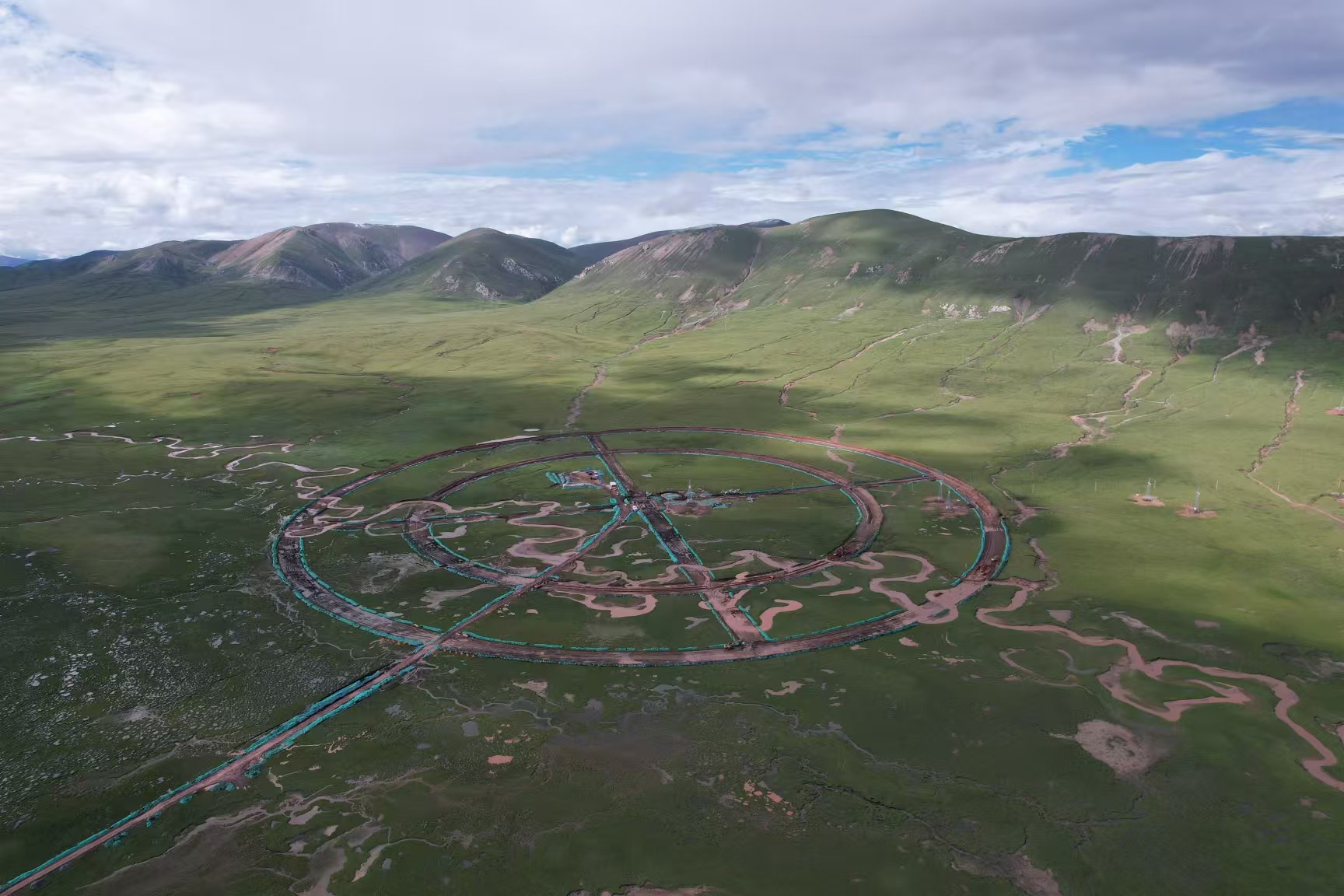

       在这片最高海拔5443米,平均海拔4021米的“生命禁区”,金上—湖北±800千伏特高压直流输电工程横跨此地。该工程作为国家“十四五”电力规划重点项目,也是世界上海拔最高的在建特高压直流输电工程,途经西藏、四川、重庆、湖北四省,是我国能源战略的重要组成部分,旨在实现西部清洁能源的大规模远距离输送,满足中部地区的电力需求,促进区域经济的协调发展。

       一年多来,宁夏电建拉妥接地极项目部广大干部员工顶风冒雪,戮力前行,为项目的顺利推进保驾护航,凭借专业坚守与责任担当,在这片充满挑战的高原上披荆斩棘,只为万家灯火通明。

踏雪赴难:始于难关勇当先

       2023年10月,公司成功中标国网西藏电力金上-湖北±800千伏特高压直流输电工程拉妥接地极项目。项目包括接地极本体、中心设备区、25.6公里10千伏架空线路、3个10千伏间隔、进站道路,以及交接试验、配合系统调试与接地极等的相关工作。

       “该项目的中标,既是宁夏电建公司在国网西藏电力的市场开发的首次突破,更是公司在±800千伏特高压直流输电工程的首次突破,必将为公司未来参与市场竞争积累宝贵的经验和业绩。”西藏拉妥工程项目经理简家龙向记者介绍。

       2023年11月份,正是贡觉县天寒地冻的时节。项目经理简家龙带着班子四人来到了项目现场,高寒缺氧导致呼吸不畅,头晕眼花,心跳加速,连喘口气都很困难,加上天天喝夹生水、吃夹生饭,水土不服,大家都不同程度地出现腹泻、拉肚子等高原反应。强烈的紫外线肆意“撒泼”,才短短几天,简家龙几人皮肤已经变成黑红,嘴唇干裂开始蜕皮,原本白白净净的帅小伙们,一下子看起来沧桑了许多。

       然而此时,他们面临更严峻的问题,就是在哪里安营扎寨。由于贡觉县地处偏远,物资匮乏,如果建临建设施,现场水电供应无法解决;如果租房,但因当地同时有几个项目在施工,方圆几里几乎租不到现成的房子。为此,他们多次拜访乡政府,最终在多方协调租下村委会办公楼,现场住房的问题才得以解决。

齐心破局:斩断荆棘再出发

       旭日东升,微红的光束穿过云层映照在戈壁上,忙碌的身影穿梭其中,成为高原上的一道别样风景。

       顾不得高原反应带来的不适,简家龙马不停蹄带领大家,对设计给出的极环施工区域位置、进场道路布置、10千伏线路路径进行了实地勘测,并与贡觉县林草局和自然资源局进行对接,提前介入临时用地手续办理。

       在此过程中,困难也是接踵而来。

       一是极环施工区域属于拉妥乡、宗沙乡历史遗留争议放牧区域,协调难度很大;二是进场道路经过拉妥国家湿地保护公园,10千伏线路路径批复经过拉妥乡“六字真言”圣地,这些问题的存在让前期工作一度出现了停滞。

       为此,项目部配合业主指挥部多次拜访贡觉县相关部门,协调林草局、自然资源局,简化两家单位临时用地手续办理流程,协调两乡争议区域的施工问题。关于线路问题多次带领设计与拉妥乡乡政府对接,对经过圣地区域,由乡书记组织拉妥乡管理的六个村的话事人与项目部进行现场确认避让,变更了10千伏路径,避免了与当地藏族同胞的冲突。

       国网西藏公司对项目管理标准高、要求严,安全质量标准化管理那更是出了名的严格。对此,项目部实施包保责任制,全方位覆盖质量、进度与安全等关键领域。一级抓一级、层层抓落实,促使各环节精细化管理、高效执行。针对项目疑难杂症,项目部坚持目标不变,任务不减,标准不降,采取了一系列行之有效的措施,全力推进工程建设。

       截至目前,宁夏电建共完成25.6公里10千伏架空线路,35千伏阿旺变间隔扩建,中心设备区土建及安装调试,极环本体78000平方米的草甸剥离、1200吨的钢板桩施工、165000立方米的土方开挖及回填、1365吨的焦炭敷设、1964根的馈电棒安装、15728米的电缆敷设、491个热熔焊点及环氧树脂支模灌注。

合力筑梦:坚守创新破万难

       特高压直流接地极属于宁夏电建初次接触的项目,无任何可借鉴的经验。其中,极环焦炭馈电棒施工是质量控制的核心,而关键点就是要控制焦炭的容重密实度和馈电棒在焦炭床内的居中放置。技术人员现场通过容重试验确认焦炭夯实压力,再根据压力做出适用的工器具,极大地提高了工作效率并通过焦炭容重试验。为保证焦炭及馈电棒施工质量,现场采取分层夯实的方式,过程中及时测量馈电棒的安装深度。

       接地极极址位于两山之间低洼地带,区域内现状为草甸,属国家湿地公园,且有河流通过,地下水很丰富,对极环开挖及焦炭馈电棒施工带来严峻的考验。为此,项目部首先对河道冲刷区域采用止水钢板施工,对其他地下水丰富的区域进行大放坡,并采用柴油泵和电泵结合的方式进行排水,待排水清淤完成后及时进行焦炭及馈电棒敷设,并通过验收后及时回填至电缆敷设的深度。对于部分水源丰富的地表河道进行改道引流,为后期施工奠定了基础。

       在馈电棒及焦炭施工中,技术人员起初采用开挖沟槽后支模控制,但由于回填过程中还需要将模板抽离出来,这样导致的结果是,焦炭碳床坍塌,尺寸达不到设计要求,并混入泥土,加快馈电棒的电腐蚀速度,缩短电极寿命。为解决这一难题,大家开动脑筋,反复试验,最终确定使用镀锌铁皮凹槽来敷设定型焦炭床,不仅满足了焦炭敷设的设计尺寸,避免了污染,而且延长了馈电棒的使用寿命,降低了施工成本。

       导流电缆放热焊是重要的质量控制要点。项目部与厂家沟通模拟现场的施工环境,通过多次试验确认现场环境下的施工工艺,现场制作了一个施工帐篷,并用烤灯控制好了温度,在之前总结的标准控制下进行了放热焊试验,最终做出合格的放热焊试件,符合相关的质量工艺标准。

雪域铸光:荣耀收官谱传奇

       严冬飞雪,冰梭刀雨。呼啸的风雪与现场的机械声交织在一起,形成了高原上别样的交响曲。

       有很多或艰辛或温暖的瞬间让每一位参建者难以忘怀。

       去年4月,拉妥乡湿地保护区依然是白雪皑皑。刚刚得到临时用地的批复后,就收到指挥部的通知,设备材料陆续已发货,首批材料预计十天后到货,为了保障进场道路畅通,项目经理简家龙带领项目团队,剥离草甸后、遇沟铺涵管、遇山降坡度,遇河架钢板,在现场连续奋战8天,终于圆满完成任务,既满足了环水保要求,又保证了道路的平缓畅通。

       “即使是最难的时候,现场也没有一个人打退堂鼓,困难面前,项目团队迸发出了强大的凝聚力和战斗力!”项目经理简家龙对团队成员赞赏有加。

       项目物资负责人王凯旋,在焦炭馈电棒敷设过程中,结合设备物资到场情况优化配置资源,合理调整班组施工工序,身兼施工员、技术员、质检员等多重身份,却从来没有喊过一声苦、叫过一声累。

       2024年临近年底,剩余电缆与馈电棒的热熔焊工作进度严重滞后,热熔焊接工人满足不了现场进度需求,新进场的工人因不能适应高原环境或技术达不到要求而离场。为加快施工进度,项目部安全负责人张卫华、物资负责人王凯旋在持有焊工证的情况下,身先士卒,带领其他三位工人加班加点,终于赶在12月30日前完成了所有热熔焊接工作,并顺利通过射线检测及监理验收,确保了项目的圆满收官。

       那是一段激情燃烧的岁月。“上午站班会时还是一片皑皑白雪,等到下午时施工现场已经变成了一片绿茵茵的草原,大家都取笑说,这是被我们如火如荼的施工激情给融化了!”

       回忆起去年5月份的情景,项目副经理兼总工徐利平深有感触。

       凝心聚力筑基石,坚韧乐观功将成。

       在这场与自然极限的较量中,全体参建人员充分展现了“诚信、实干、创新、共赢”的企业核心价值观。项目的建设过程,是一部人与自然顽强抗争、科技与极限奋勇搏击的壮丽史诗,每一寸土方的开挖、每一根馈电棒的安装、每一块钢板桩的施工,都凝聚着建设者们的心血与智慧,他们用坚韧不拔的毅力,在雪域高原书写着属于宁夏电建人的传奇篇章。
