宁夏泽恺三道山风电项目110kV线路基础顺利浇筑

发布时间:2020-07-15

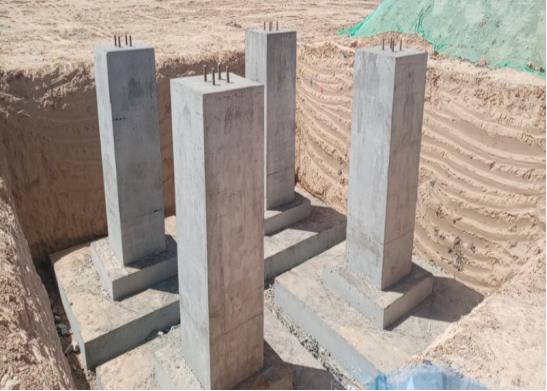

      宁夏泽恺三道山(150MW)风电项目110千伏送出线路,首基混凝土于6月17日浇筑完成,标志着项目110kV线路已全面展开,截止目前,铁塔基础已浇筑完成10基。


      110千伏送出线路临时方案全线采用单、双回路架空架设,线路全长11.952千米,曲折系数1.28。本工程新建塔基37基,包括单回路直线塔26基,单回路耐张塔10基,双回路耐张塔1基。


      项目管理团队将紧盯并网投产目标,确保工程质量安全,科学合理组织,使确保项目按期并网发电。
