江苏华电滨海二期风电项目第二台风机基础顺利浇筑完成

发布时间:2020-08-03

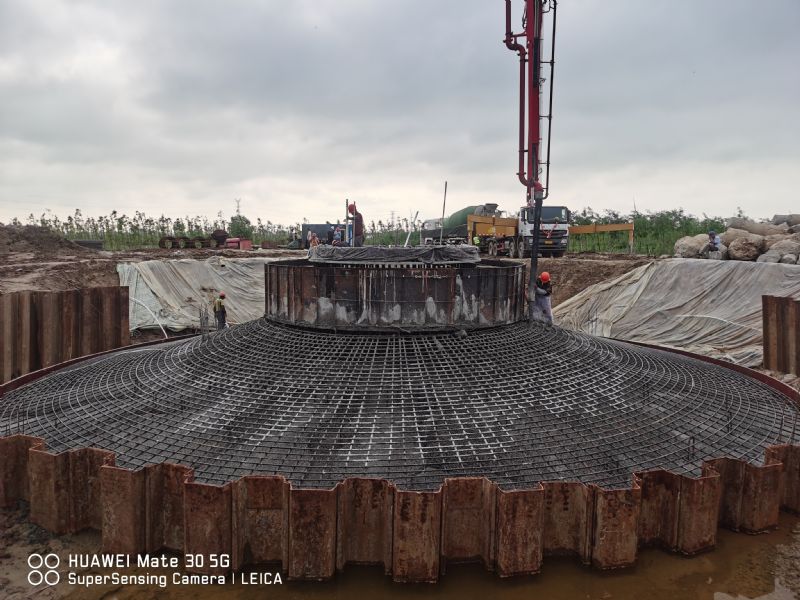

      7月29日晚上8时,江苏华电滨海二期风电项目第二台风机基础顺利浇筑完成,标志着项目又一个里程碑节点完成。


      为确保浇筑过程顺利,项目部提前与业主单位、总包单位、监理单位以及外协队伍负责人沟通协调,就浇筑过程中可能发生的天气突变、村民阻工、商混连续供料等问题进行充分的讨论和分析,并制定详细的应急方案。同时,联系当地派出所民警并加派安保人员,确保浇筑过程顺利进行。


      本项目场址所在地位于长江中下游地带,每年6、7月份处于梅雨季节,持续时间长,降雨量大,给施工增加了难度。除此之外,本工程为一期项目遗留工程,业主征地困难,老乡阻工严重,协调工作量大,对工期有严重的影响。为控制成本,同时避免与村民矛盾激化,项目部一边安排协调人员尝试与村民沟通,一边积极与业主、总包等相关单位紧急商讨解决办法。面对重重困难,项目部充分发扬“三不、两一切”的白城作风,迎难而上,积极采取措施,为最后的浇筑做好准备工作。


      基础承台浇筑完成,为后续风机吊装创造了良好条件,坚定了项目部按照业主要求完成并网发电的信心。后续项目部将继续加强管理,在确保进度的同时严把质量关,牢记安全责任,增强红线意识,给业主交一份满意的答卷。
