深能木垒200兆瓦风电项目50台风机吊装圆满完成
发布时间:2020-09-11

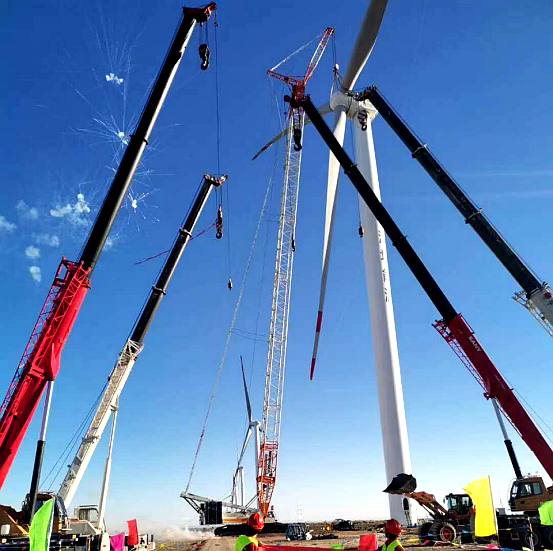

8月31日下午,随着QUY500履带吊吊钩缓缓上升到达指定位置,14号风机叶轮与发动机对接成功,标志着深能木垒200兆瓦风电项目50台风机安装工作全部圆满完成。
项目首台风机于7月7日开始吊装。为保证风机吊装顺利进行,项目部统筹协调,精心策划,从人员、机械设备、安全、质量工艺等各方面细致谋划,项目部管理人员和施工人员不畏酷暑、狂风、暴雨,不惧新疆二次新冠疫情爆发,从人员、机械、历时56个日夜,圆满完成50台风机吊装工作,为确保实现项目整体并网目标奠定有利条件。
