海兴258兆瓦渔光互补光伏发电项目升压站工程基础高桩平台浇筑完成
发布时间:2020-10-20

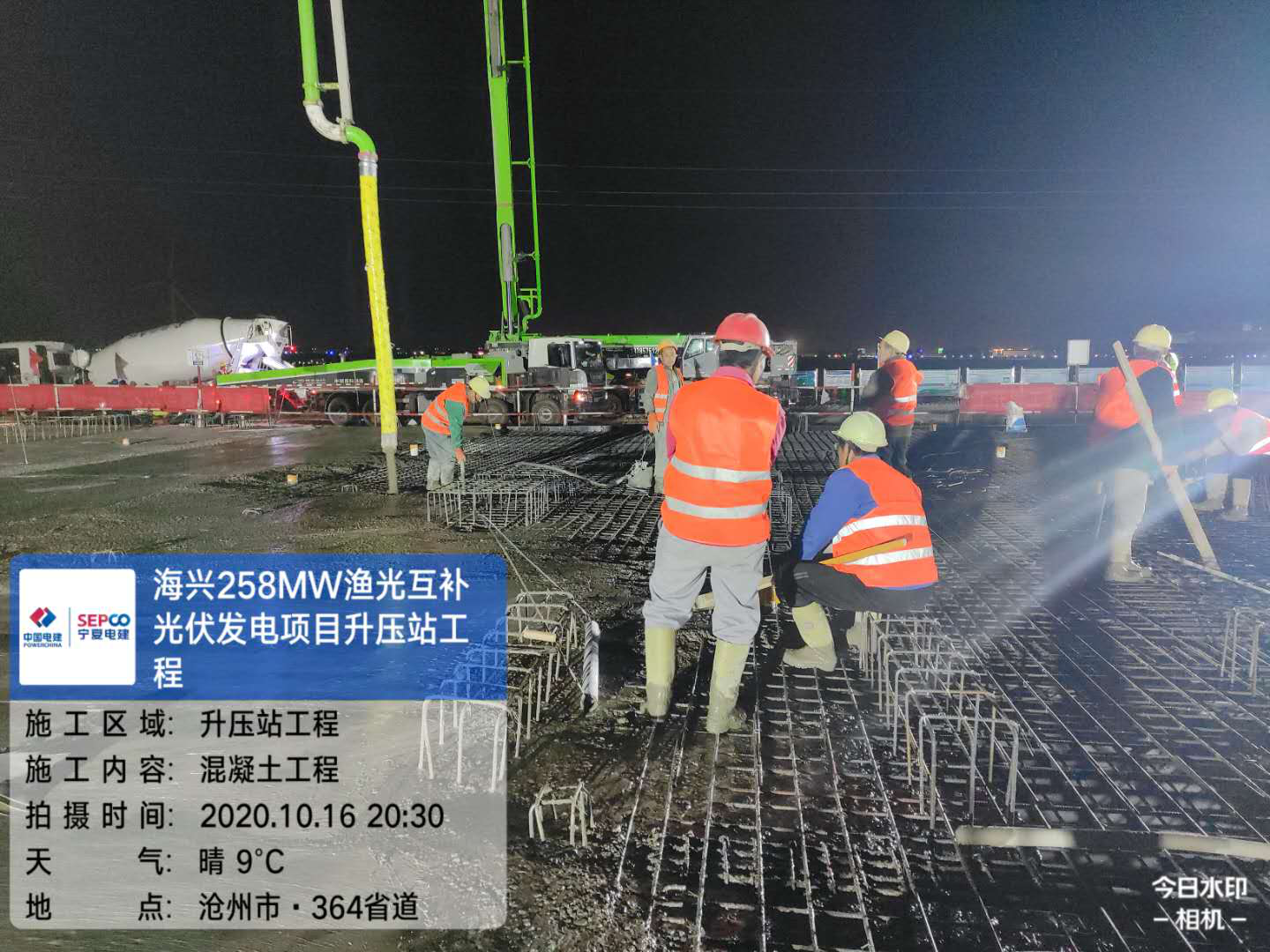

10月17日22时20分,经过两天一夜的连续浇筑,海兴258兆瓦渔光互补光伏发电项目升压站高桩平台顺利浇筑完成,标志着该项目将进入安装阶段。
项目设计建筑面积2542平方米,地处虾池,换填方量2800方。主要安装变压器258兆瓦机组一台,基础采用预制AB型500管桩,是公司承接的首个高桩升压站平台,管桩共181根,达5036米。基础设计C45混凝土用量1200立方,钢筋用量260吨。
项目自9月1日开工换填,9月5日开始打管桩,10月16日基础平台开始浇筑,10月17日浇筑完成,前后共历时47天。
项目所处地监管部门对运输管理极其严格,导致交通情况极差,拥堵严重,针对此问题,项目部积极与当地政府及土方供应方沟通,连续夜间供应三七灰土,五天完成了虾池地基处理,为打桩创造了有利施工条件。
项目设计建筑面积2542平方米,地处虾池,换填方量2800方。主要安装变压器258兆瓦机组一台,基础采用预制AB型500管桩,是公司承接的首个高桩升压站平台,管桩共181根,达5036米。基础设计C45混凝土用量1200立方,钢筋用量260吨。
项目自9月1日开工换填,9月5日开始打管桩,10月16日基础平台开始浇筑,10月17日浇筑完成,前后共历时47天。
项目所处地监管部门对运输管理极其严格,导致交通情况极差,拥堵严重,针对此问题,项目部积极与当地政府及土方供应方沟通,连续夜间供应三七灰土,五天完成了虾池地基处理,为打桩创造了有利施工条件。
打桩过程中,项目部面临极大的资金压力,在既无预付款又无进度款的情况下,项目部积极与总包、业主确定了后期资金支付计划,保证了管桩、钢筋等材料按时进货。随后,项目部制定了详细的施工计划,打桩、满堂脚手架搭设、钢筋绑扎、模板施工等各项工作齐头并进,最终按计划节点完成浇筑工作。
后续,项目团队将继续齐心协力,保安全抓质量,加快进度,确保11月30并网发电,如期竣工。
