滨州线路项目基础施工全部完成
发布时间:2024-10-14

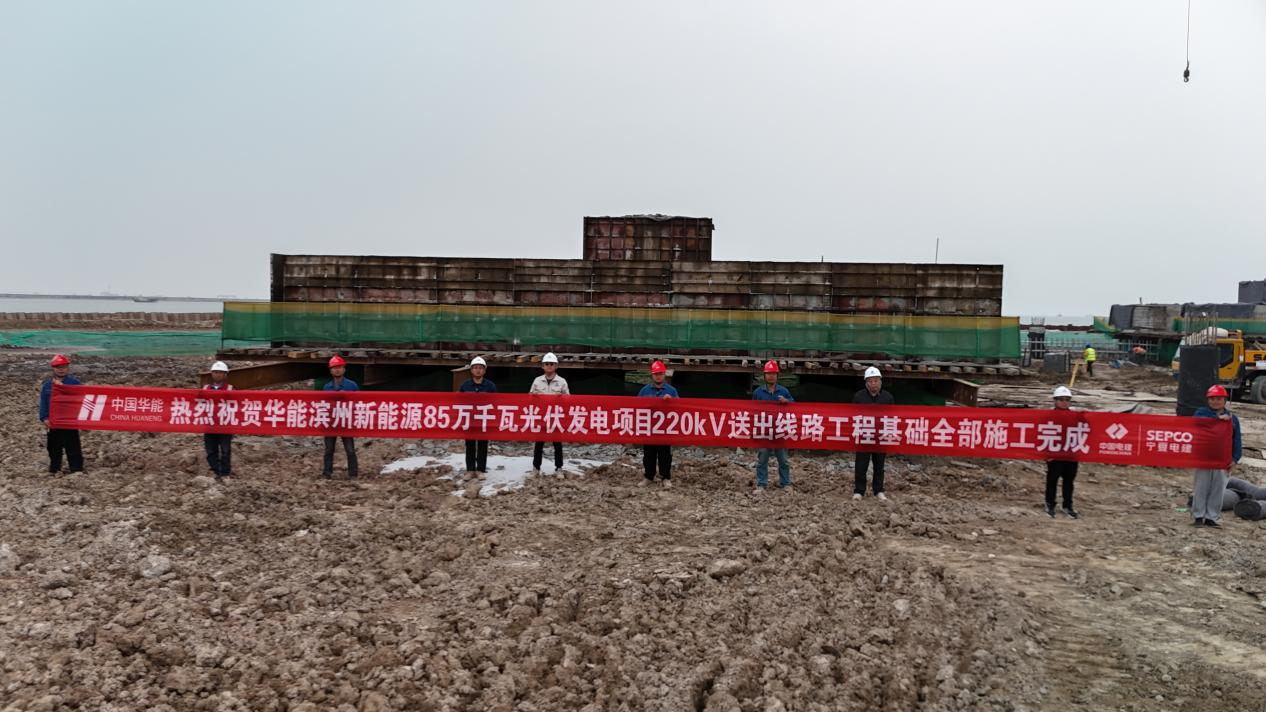

10月9日,华能滨州项目304根灌注桩及6基高桩承台全部施工任务顺利完成,共历时35天,铁塔基础已提前节点计划全部完成。
建设期间,面对滨州几十年不遇的暴风雨天气,及业主不断压缩的工期,滨州项目团队齐心协力、团结一致、应对挑战,按照公司领导及基础产业公司领导的安排部署,积极组织人力、物力做到现场24小时不间断施工,项目部管理人员24小时在场值守。面对4号塔特殊的地质条件,项目部采用旋挖机代替正、反循环钻机加快了桩基施工进度,承台施工采用抱箍法代替传统的回填法,高质量超计划完成了承台施工任务,充分展现了宁夏电建“铁军”精神,得到了业主项目部及华能山东公司领导的高度肯定。
后续,滨州项目部将再接再厉,保质保量完成后续组塔架线任务,为项目履约画上圆满句号。
