内蒙阿拉善高新技术开发区配套结网工程顺利跨越浩昭500千伏线路

发布时间:2024-10-21

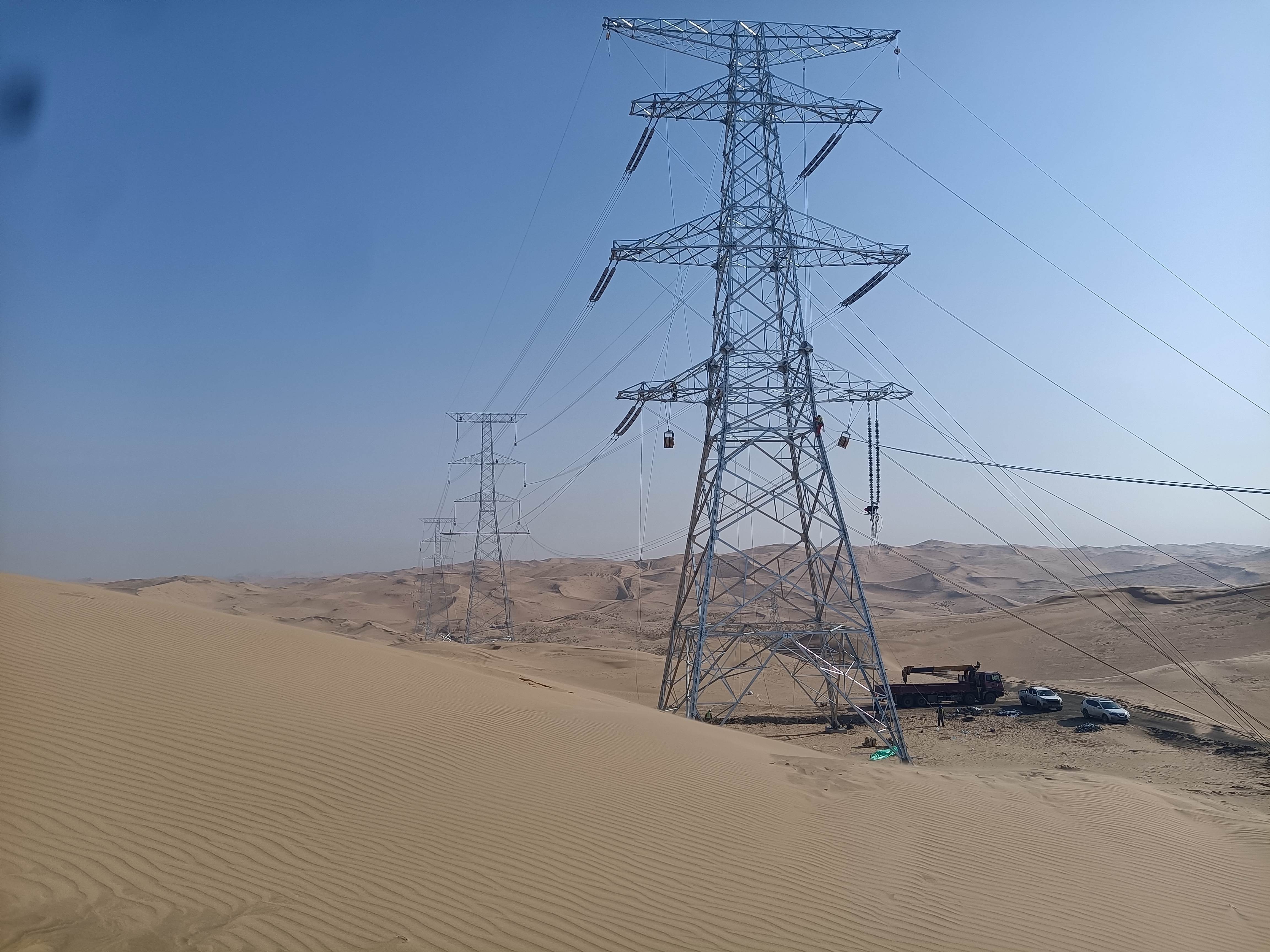

       近日,内蒙古阿拉善高新技术开发区100万千瓦光伏配套项目220千伏结网工程顺利完成浩昭500千伏线路跨越。

       为确保项目节点顺利完成,项目部克服沙漠地带施工难度大、时间紧、任务重等不利因素,在业主、监理单位及乌海超高压局统一协调安排下,项目团队倒排工期、提前踏勘、编写技术方案,积极协调办理各项手续,采取最优施工方案,合理安排施工器具及人力资源配置,落实现场安全管控措施,有效降低施工风险,合理安排汽车吊及施工人员,进行组塔、吊装、立塔,仅用四天完成施工任务。据悉,10月14日,四基铁塔停电,并搭设跨越横担、封网、埋设地锚、布置张力场及牵引场设备;15日开始牵引跨越至19日结束。

       后续,项目部将坚持高标准、严要求,发扬宁夏电建“铁军”精神,确保工程质量、进度,保障项目生产的安全稳定。
