古尔班通古特风电项目全面进入架线施工阶段
发布时间:2024-12-13

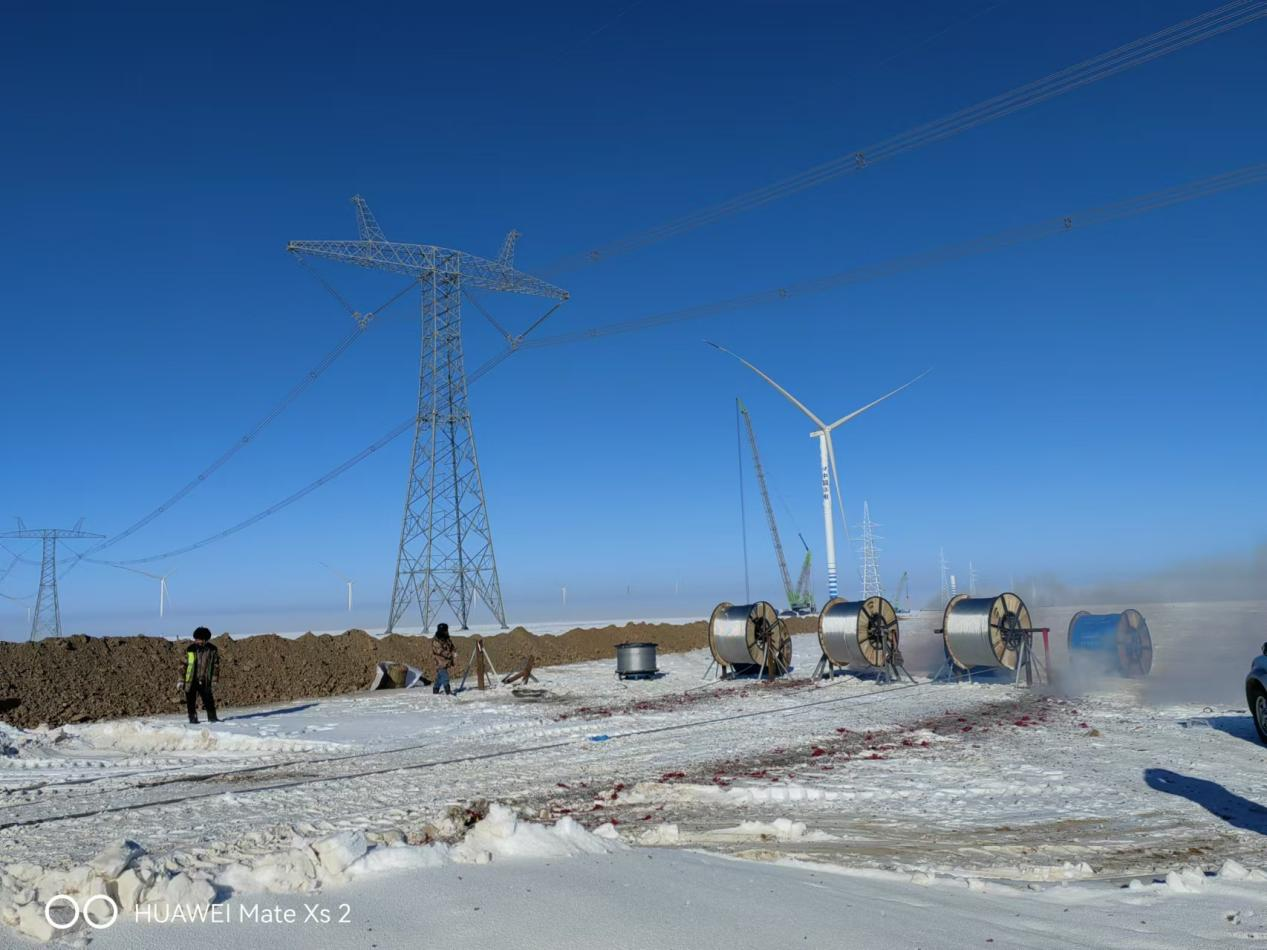

12月8日,古尔班通古特80万千瓦风力发电项目35千伏集电线路正式进入架线施工阶段。
本项目位于新疆维吾尔自治区昌吉回族自治州木垒哈萨克自治县境内,风电装机容量80万千瓦,公司所属标段安装48台单机容量8.34兆瓦风力发电机组,新建1座220千伏升压汇集站,风场通过16回35千伏集电线路接入新建220千伏升压汇集站35千伏侧,线路全长280公里,全线采用双回路铁塔架设,新建杆塔259基,截至12月8日,地面组塔已完成100%,立塔工作完成30%。
自项目开工以来,面临征地流程、设计出图缓慢、材料供不应求等困难,项目部全体人员上下一心,精心组织,果断采取专人盯办、驻场催办等对应措施,在保质保安全的前提下,基础浇筑工作比计划提前两周时间完成,集电线路整体工作进度达到预期目标,为项目的顺利并网打下坚实基础。
下一步,项目部将严格落实安全管控措施,加强施工质量管理,统筹施工资源,确保项目年底并网发电。
