四子王旗接网工程顺利通过送电前质检

发布时间:2025-06-25

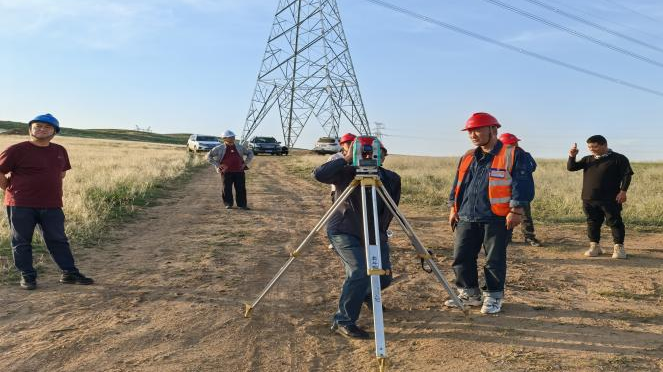

       6月23—24日,四子王旗防沙治沙和风电光伏一体化接网工程顺利通过内蒙古电力质监站送电前质检。

       该接网工程包括红梁500千伏变电站220千伏间隔扩建工程、大唐南升压站—大唐北升压站220千伏线路工程、大唐北升压站—红梁220千伏线路工程和光纤通信工程,共计65公里,181基铁塔,于2024年12月13日开工建设,预计2025年6月30日投产送电。

       此次质检的顺利通过,为项目投产送电奠定坚实基础。
