奇台协鑫50MW风电项目风机基础浇筑完成

发布时间:2020-10-20

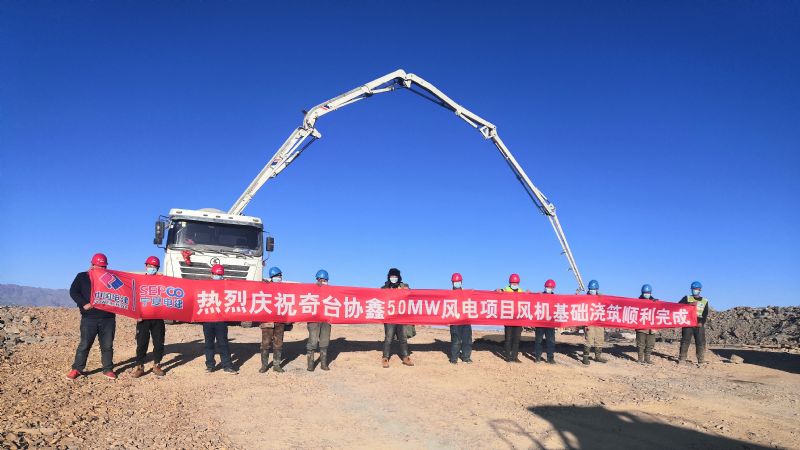

       10月10日17时50分,随着最后一罐混凝土投料完成,奇台协鑫50MW风电项目20台风机基础浇筑顺利完成,标志着该项目工程建设进入新阶段。

       该项目设计安装20台上海电气W2500-135型风电机组,基础采用锚栓笼形式,为圆形钢筋混凝土重力式扩展基础,单个基础设计C40混凝土用量447.2立方,钢筋用量40.972吨。

      开工伊始,面临设计图纸延误、基坑开挖需要爆破难度大、炸药管控严格等问题,项目部积极、迅速展开工作,与相关部门协调沟通,千方百计克服困难。期间,新疆遭遇疫情反复,施工人员、材料、机械设备进场困难,项目团队凝神聚力,充分发扬“三千精神”,反复与当地政府部门和各厂家沟通协调,逐步解决了人材机进场及材料运输问题,保证了现场施工有序进行。

       9月12日首台基础浇筑,项目团队在30天内完成了20台风机基础浇筑任务,为下一步风机吊装工作奠定了坚实基础。过程中,项目团队严格按照地方政府及公司要求落实防疫措施,为项目所有人员的健康保驾护航,严格把控施工安全、质量及进度,为项目有序推进提供坚强后盾。

       后续,项目团队将继续加强施工现场安全、质量及进度的监督管理,按照11.30并网发电计划快速推进各项工作,顺利完成建设任务,为公司“156”目标贡献力量。
