国能蒙东莫旗风电基地项目56基风机基础浇筑圆满完成

发布时间:2025-07-31

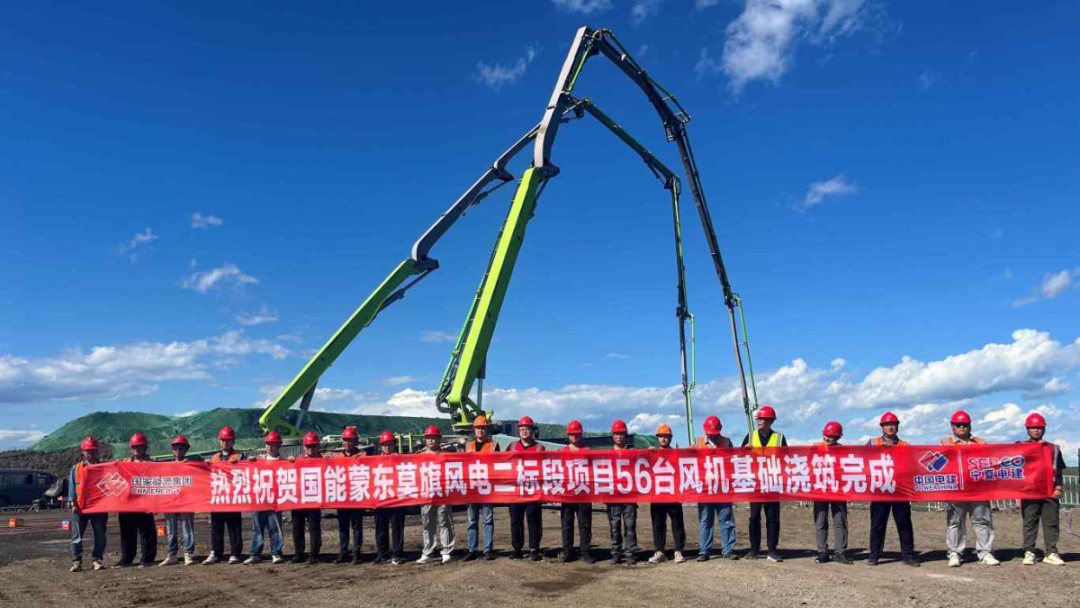

       7月31日,随着F13风机最后一基混凝土顺利浇筑入模,国能蒙东莫旗风电基地二标段PC总承包项目的56基风机基础浇筑任务圆满收官。此次任务比合同节点工期提前30天完成,不仅实现了阶段性高效履约,更为后续项目并网发电筑牢了坚实基础。

       为确保56台风机基础浇筑任务顺利推进,项目部以高效组织为核心,明确分工、主动协调,全力攻克各类难题。工程启动前,团队结合风机周边实际环境,精准编制基坑开挖与大体积混凝土专项施工方案,同时依据机位分布科学制定施工进度计划,为项目推进奠定了扎实的规划基础。建设过程中,项目团队直面多重挑战,冬季施工的严寒考验、征地协调的复杂阻力、强降雨天气下道路修筑与物料运输的难题,均通过针对性举措逐一破解。浇筑环节中,管理团队严格遵循施工流程与方案,从混凝土的运输、泵送、振捣到养护,对每个环节实施全流程质量管控,确保施工质量无死角。

       后续,项目团队将继续秉持“诚信、实干、创新、共赢”的企业核心价值观,在严守安全与质量底线的前提下,全力推进后续风机吊装工作,稳步推动各里程碑节点目标落地,确保项目按期实现高质量并网,为公司高效履约树立标杆形象。
